Las metodologías de gestión de proyectos deberían ayudarnos a ordenar el trabajo, reducir la incertidumbre y tomar mejores decisiones. Sin embargo, he visto proyectos complicarse precisamente por elegir una forma de trabajar que no encajaba con su realidad. No faltaban personas, presupuesto ni herramientas. El problema era que el equipo estaba intentando adaptarse a una metodología que añadía procesos, reuniones y documentos sin facilitar el avance.
Se crean ceremonias porque el marco las incluye. Se dividen tareas porque el sistema lo recomienda. Se añaden entregables del proyecto y revisiones que nadie necesita, pero que hacen que todo parezca más profesional. El proyecto gana estructura sobre el papel, aunque también empieza a perder agilidad, claridad y sentido.
Con el tiempo he comprendido que una metodología no debería aplicarse como una receta cerrada. Elegir Scrum porque está de moda, cascada porque parece más controlable o Kanban porque resulta visual no garantiza que el proyecto vaya a funcionar mejor. Primero hay que entender el nivel de incertidumbre, las dependencias, el equipo y el resultado que se quiere conseguir.
En esta guía no quiero limitarme a enumerar métodos y repetir definiciones. Quiero ayudarte a comprender qué problema resuelve cada enfoque, cuándo merece la pena utilizarlo y cómo elegir una forma de trabajo que aporte la estructura necesaria sin convertir el propio sistema en una carga.

Qué son las metodologías de gestión de proyectos
Una metodología de gestión de proyectos es una forma estructurada de organizar el trabajo desde el inicio hasta el cierre. Define cómo se planifica, cómo se toman decisiones, cómo se reparten responsabilidades, cómo se gestionan los cambios y cómo se comprueba el avance.
Dicho así puede parecer algo rígido, pero no tiene por qué serlo. Una metodología puede establecer una secuencia muy definida o dejar espacio para adaptar el trabajo a medida que aparece nueva información.
Su función no consiste en controlar cada movimiento. Consiste en reducir incertidumbre.
Cuando un proyecto reúne varias personas, fechas, dependencias y decisiones, el trabajo puede fragmentarse con facilidad. Cada persona interpreta las prioridades de una forma distinta y cualquier cambio genera nuevas dudas.
La metodología crea un lenguaje común. Permite acordar cuándo se planifica, qué significa que una tarea está terminada, cómo se comunica un bloqueo y quién puede modificar una decisión importante.
Dentro de la gestión de proyectos, la metodología representa el modo en que el sistema funciona. No sustituye los objetivos, la planificación ni las herramientas. Los conecta mediante una lógica compartida.
El problema aparece cuando esa lógica se adopta sin analizar primero qué necesita realmente el proyecto.
Descarga gratis “La semana bajo control”: un sistema práctico para decidir qué importa, protegerlo antes de que llegue lo urgente y empezar cada semana con una dirección clara.
Te enviaré “La semana bajo control” directamente por email. También recibirás mis próximos contenidos sobre productividad y AXIA. Sin spam. Puedes darte de baja cuando quieras.
Una metodología de gestión de proyectos no debería impresionar a nadie
Existe una tendencia a complicar los proyectos para que parezcan más profesionales. Cuantas más etapas, reuniones, documentos y términos específicos aparecen, mayor parece el nivel de control.
Pero complejidad y control no son lo mismo.
Un proyecto pequeño puede funcionar perfectamente con una planificación sencilla, responsables claros y una revisión semanal. Añadir sprints, ceremonias, roles especiales o informes exhaustivos puede aumentar el esfuerzo sin mejorar ninguna decisión.
También ocurre lo contrario. Un proyecto con muchas dependencias, riesgos y requisitos cerrados puede necesitar bastante más estructura de la que ofrece una lista de tareas compartida.
La metodología de gestión de proyectos correcta no es la más moderna ni la que utiliza la empresa más grande. Es la que reduce los problemas específicos del contexto sin crear otros nuevos.
Si necesitas explicar durante semanas cómo funciona el sistema antes de que el equipo pueda empezar, quizá la estructura sea demasiado compleja. Si cada imprevisto obliga a improvisar porque no existe ningún criterio acordado, probablemente sea demasiado simple.
Yo mediría la calidad de una metodología por algo muy concreto: cuánto ayuda a tomar decisiones cuando el proyecto deja de avanzar como se esperaba.
La forma de construir un cronograma de un proyecto depende en gran medida de la metodología utilizada, ya que cada enfoque organiza el trabajo de manera diferente.
Para qué sirve una metodología de gestión de proyectos
La primera función de una metodología es ordenar el trabajo. Define qué ocurre antes, qué puede realizarse en paralelo y qué decisiones no deberían tomarse hasta disponer de cierta información.
También ayuda a establecer responsabilidades. No basta con repartir tareas. El equipo necesita saber quién puede aprobar, quién debe informar, quién resuelve un bloqueo y quién asume la responsabilidad final del resultado.
Otra función importante es gestionar el cambio. Algunos proyectos parten de requisitos muy estables. Otros cambian casi cada semana porque todavía están aprendiendo qué necesita el usuario o qué solución puede funcionar.
Una metodología también crea momentos de revisión. Sin ellos, el equipo puede seguir ejecutando durante demasiado tiempo sin comprobar si el proyecto mantiene la dirección correcta.
Además, facilita la comunicación. Cuando todos comprenden los estados, las prioridades y el proceso de decisión, disminuyen las conversaciones repetitivas y las interpretaciones contradictorias.
Sin embargo, la metodología no debe convertirse en una excusa para dejar de pensar. Puede establecer cuándo revisar el trabajo, pero no decidirá qué significa realmente el avance. Puede ordenar entregas, pero no garantizará que esas entregas aporten valor.
La estructura ayuda. El criterio sigue siendo imprescindible.
Metodología, marco y herramienta no significan lo mismo
Las herramientas de gestión de proyectos pueden representar tareas, responsables, fechas y flujos, pero deben adaptarse a la metodología elegida y no convertirse en el centro del sistema.
Estos tres conceptos se mezclan constantemente, pero cumplen funciones diferentes.
La metodología establece una forma general de gestionar el proyecto. Define principios, procesos, responsabilidades y criterios para organizar el trabajo.
Un marco ofrece una estructura más concreta que puede aplicarse dentro de una metodología. Scrum, por ejemplo, propone roles, eventos y ciclos determinados. Kanban organiza el flujo mediante visualización y límites de trabajo en curso.
La herramienta es el soporte utilizado para representar el sistema. Trello, Asana, Jira, ClickUp o una hoja de cálculo pueden ayudar a gestionar tareas, responsables y fechas, pero no constituyen por sí mismas una metodología.
Puedes utilizar Jira sin trabajar realmente de forma ágil. Puedes crear un tablero Kanban en Trello y seguir gestionando el proyecto de manera completamente improvisada.
Esta diferencia importa porque muchas organizaciones compran una aplicación esperando que cambie su forma de trabajar. Configuran columnas, estados y automatizaciones, pero no definen cómo se prioriza, quién decide o qué ocurre cuando aparece un bloqueo.
La herramienta muestra el proceso. La metodología explica cómo debería funcionar.
El error de elegir una metodología antes de entender el proyecto
Antes de decidir cómo se organizará el trabajo, conviene definir con precisión los objetivos de un proyecto, porque ninguna metodología puede compensar una dirección confusa o un resultado mal planteado.
Elegir una de las metodologías de gestión de proyectos demasiado pronto puede condicionar todo el proyecto.
Se parte de una preferencia personal, de una recomendación externa o de lo que utiliza otra empresa. Después se diseña el trabajo para que encaje en ese modelo.
El orden debería ser el contrario.
Primero necesitas comprender el nivel de incertidumbre, la estabilidad de los requisitos, las dependencias, el plazo, el tamaño del equipo y la frecuencia con la que esperas recibir información nueva.
Un proyecto de construcción, un lanzamiento digital y el desarrollo de un producto experimental no deberían gestionarse de la misma forma. Los tres necesitan objetivos, planificación y seguimiento, pero no comparten el mismo nivel de previsibilidad.
Cuando el resultado está muy definido y los cambios son costosos, una metodología secuencial puede aportar control. Cuando todavía existen muchas preguntas abiertas, trabajar mediante ciclos cortos permite aprender antes y evitar inversiones innecesarias.
La metodología no debería elegirse por costumbre. Debería responder a la naturaleza del problema que intenta resolver el proyecto.
La incertidumbre determina más que el tamaño
Solemos pensar que los proyectos grandes necesitan metodologías complejas y los pequeños pueden gestionarse de manera informal. No siempre es así.
Un proyecto pequeño puede contener mucha incertidumbre. Tal vez no se conozca bien al usuario, la solución todavía deba validarse o cada decisión dependa del resultado anterior. En ese caso, una planificación cerrada puede quedar obsoleta rápidamente.
También puede existir un proyecto grande y repetitivo, con procesos conocidos y resultados previsibles. Aunque participen muchas personas, la incertidumbre puede ser limitada y permitir una estructura bastante estable.
Por eso, antes de elegir entre las distintas metodologías de gestión de proyectos, preguntaría cuánto sabemos realmente al comenzar.
Si conocemos el resultado, los requisitos y el camino, podemos planificar con mayor detalle. Si solo conocemos el problema, necesitamos crear espacio para experimentar, revisar y ajustar.
La metodología debe reflejar el grado de conocimiento disponible. Intentar fingir certeza mediante calendarios muy precisos no elimina la incertidumbre. Solo la esconde hasta que aparece en forma de retraso, sobrecoste o trabajo desperdiciado.
Cómo influye el tipo de entrega
La forma en que el proyecto genera valor también debería influir en la metodología.
Algunos proyectos solo pueden entregar el resultado al final. No tiene demasiado sentido presentar una parte de un edificio como producto terminado o considerar completado un proceso legal antes de cumplir todos sus requisitos.
Otros proyectos permiten entregar valor de forma progresiva. Un producto digital puede comenzar con una versión sencilla, recoger información y mejorar mediante iteraciones. Un proyecto de contenidos puede publicar bloques temáticos mientras el resto sigue desarrollándose.
Cuando las entregas parciales son posibles, una metodología iterativa permite aprender antes. Cada entrega genera información sobre el usuario, el funcionamiento del sistema y la dirección del proyecto.
Cuando las partes no tienen valor de forma independiente, puede ser necesario trabajar mediante una secuencia más estable y proteger especialmente las dependencias.
No se trata de considerar un enfoque superior al otro. Se trata de comprender cómo se construye y se entrega el resultado.
La metodología adecuada debe acercar el aprendizaje y reducir el coste de los errores sin fragmentar el proyecto de una forma artificial.
El tamaño y la experiencia del equipo
Un equipo pequeño puede coordinarse con pocas reglas porque la información circula rápidamente. Las personas hablan directamente, detectan bloqueos y adaptan el trabajo sin necesitar demasiados mecanismos formales.
A medida que aumenta el número de participantes, también crece el riesgo de interpretaciones distintas, tareas duplicadas y decisiones desconectadas. En ese contexto, la metodología debe hacer más visibles las responsabilidades y los puntos de coordinación.
La experiencia también importa. Un equipo acostumbrado a trabajar con autonomía puede aprovechar un marco flexible. Otro que todavía necesita claridad sobre procesos básicos puede beneficiarse de una estructura más definida.
No elegiría una metodología solo por lo que el equipo sabe utilizar actualmente, pero tampoco impondría un cambio que nadie entiende sin dedicar tiempo a la transición.
Las metodologías no funcionan porque estén bien diseñadas sobre el papel. Funcionan cuando las personas saben utilizarlas y comprenden qué problema intentan resolver.
Un proceso demasiado complejo genera incumplimiento. Uno demasiado ambiguo genera improvisación.
La mejor estructura suele ser la mínima que permite coordinar el trabajo con fiabilidad.
La frecuencia de los cambios importa
Hay proyectos donde cambiar una decisión resulta relativamente barato. Modificar una funcionalidad antes de desarrollarla, ajustar un contenido o probar una propuesta diferente puede requerir poco esfuerzo.
En otros contextos, cada cambio afecta a contratos, materiales, permisos, proveedores o trabajos ya completados. Allí, la capacidad de adaptación sigue siendo importante, pero el coste obliga a decidir con mucha más precaución.
Una metodología ágil no significa cambiar continuamente sin consecuencias. Significa incorporar aprendizaje dentro del proceso y responder a nueva información sin fingir que el plan original sigue siendo perfecto.
Una metodología predictiva tampoco significa ignorar los cambios. Significa invertir más esfuerzo al principio para reducir incertidumbre y proteger una ejecución donde las modificaciones posteriores resultan costosas.
La elección depende de cuándo es más barato descubrir un error y cuánto cuesta corregirlo.
Esta pregunta suele ser más útil que discutir si una metodología es moderna o tradicional.
Cómo elegir entre metodologías de gestión de proyectos
Yo empezaría con seis preguntas.
¿El resultado está claramente definido? ¿Los requisitos cambiarán con frecuencia? ¿Podemos entregar valor por partes? ¿Qué coste tiene modificar una decisión? ¿Cuántas personas necesitan coordinarse? ¿Con qué frecuencia recibiremos información nueva?
Las respuestas permiten descartar opciones con bastante rapidez.
Si el proyecto es estable, secuencial y tiene cambios costosos, un enfoque predictivo puede aportar más control. Si existe incertidumbre y es posible aprender mediante entregas parciales, un enfoque ágil suele encajar mejor.
Si el principal problema es organizar ciclos de trabajo en equipo, Scrum puede aportar estructura. Si necesitas visualizar flujo y limitar acumulación, Kanban puede ser más natural.
También es posible combinar enfoques. Muchos proyectos necesitan planificación inicial, ejecución iterativa y ciertos hitos cerrados.
No buscaría pureza metodológica. Buscaría coherencia.
La metodología debe facilitar la ejecución, el aprendizaje y el seguimiento de proyectos. Si obliga al equipo a mantener procesos que ya no aportan información ni mejoran decisiones, debería adaptarse.
El objetivo no es demostrar que utilizas una metodología correctamente.
El objetivo es gestionar mejor el proyecto.
Principales metodologías de gestión de proyectos
Las metodologías suelen explicarse como si fueran sistemas completamente separados. En la práctica, casi ningún equipo trabaja de forma tan pura. Se toman elementos de cascada, Agile, Scrum, Kanban o Lean y se adaptan según el tipo de proyecto.
Aun así, conocer sus diferencias resulta útil porque cada enfoque parte de una idea distinta sobre cómo debería organizarse el trabajo.
Cascada intenta definir el recorrido con antelación. Agile acepta que parte del camino se descubrirá durante la ejecución. Scrum organiza el trabajo mediante ciclos breves. Kanban observa el flujo y limita la acumulación. Lean intenta eliminar esfuerzo que no genera valor. PRINCE2 introduce una estructura formal de control y responsabilidad. La ruta crítica se centra en las tareas que determinan la duración total.
No necesitas memorizar cada regla. Necesitas comprender qué problema intenta resolver cada metodología.

Metodología en cascada: planificar antes de ejecutar
Los enfoques predictivos suelen organizar el trabajo alrededor de las distintas fases de un proyecto, estableciendo qué debe completarse antes de pasar a la siguiente etapa.
La metodología en cascada organiza el proyecto mediante etapas consecutivas. Primero se definen los requisitos, después se diseña la solución, se ejecuta, se comprueba y finalmente se entrega.
Su principal ventaja es la previsibilidad. Cuando el resultado está claro y los cambios posteriores son costosos, dedicar más tiempo a la planificación inicial puede reducir errores durante la ejecución.
Este enfoque encaja bien en proyectos con requisitos estables, dependencias fuertes, obligaciones legales o entregas que no pueden dividirse fácilmente.
El problema aparece cuando se intenta utilizar cascada en entornos donde todavía existe demasiada incertidumbre. Si las necesidades cambian durante el proyecto, un plan cerrado puede obligar a ejecutar decisiones que ya no tienen sentido.
Yo no descartaría cascada por considerarla antigua. La utilizaría cuando el coste de improvisar sea mayor que el coste de planificar con detalle.
Metodología Agile: aprender mientras el proyecto avanza
Los principios del Manifiesto Ágil ayudan a comprender que la adaptación no consiste en trabajar sin planificación, sino en priorizar la entrega de valor, la colaboración y la respuesta ante los cambios.
Agile parte de una idea diferente: no siempre es posible definir todo correctamente antes de empezar.
En lugar de construir el proyecto completo siguiendo un plan inamovible, se trabaja mediante entregas pequeñas, revisión frecuente y adaptación continua.
Este enfoque resulta útil cuando el usuario todavía puede cambiar de opinión, la solución necesita validarse o el equipo espera aprender durante la ejecución.
La ventaja principal es que acerca el aprendizaje. En lugar de descubrir al final que el resultado no encaja, el equipo recibe información antes y puede ajustar el rumbo.
Pero Agile también se utiliza mal. Algunas personas lo interpretan como ausencia de planificación, cambios constantes o libertad para modificar cualquier cosa sin medir las consecuencias.
Ser ágil no significa trabajar sin estructura. Significa construir una estructura capaz de incorporar nueva información sin romper todo el proyecto.
Scrum: ciclos cortos y compromisos visibles
Scrum organiza el trabajo mediante ciclos breves llamados sprints. Durante cada ciclo, el equipo se compromete con un conjunto de objetivos o elementos que debe completar antes de la revisión.
El sistema incluye momentos específicos para planificar, coordinar, revisar resultados y analizar cómo mejorar la forma de trabajar.
Scrum puede funcionar bien cuando un equipo necesita ritmo, foco y una cadencia compartida. También ayuda a dividir proyectos grandes en entregas más manejables.
Sin embargo, pierde utilidad cuando se aplican sus reuniones y roles como un ritual vacío. Un equipo puede celebrar todas las ceremonias y seguir sin entender qué valor está generando.
También puede resultar excesivo para una persona sola o para proyectos donde el trabajo no puede organizarse de forma natural en ciclos similares.
Yo lo utilizaría cuando el equipo necesita compromisos breves, revisiones frecuentes y una forma clara de aprender después de cada iteración.
Kanban: visualizar el flujo y limitar la saturación
Kanban se centra en hacer visible el trabajo y controlar cuántas tareas permanecen abiertas al mismo tiempo.
El tablero suele representar estados como pendiente, en curso, bloqueado y terminado. Pero su valor no está únicamente en mover tarjetas.
La idea más importante es limitar el trabajo en curso. Cuando una persona o un equipo empieza demasiadas tareas, el avance se fragmenta y cada elemento tarda más en terminar.
Kanban permite detectar acumulaciones. Si una columna se llena, el problema deja de ser invisible. Quizá falten decisiones, revisiones, recursos o claridad.
Me gusta porque puede implantarse sin rediseñar por completo la organización. Es posible empezar mostrando el flujo actual y mejorarlo poco a poco.
Su riesgo es utilizar el tablero como una simple lista visual. Si nadie analiza bloqueos, tiempos o acumulación, el sistema queda reducido a columnas bonitas.
Lean: eliminar trabajo que no genera valor
Lean intenta reducir desperdicio y concentrar los recursos en aquello que realmente aporta valor al resultado.
Ese desperdicio puede aparecer como tareas innecesarias, esperas, revisiones repetidas, exceso de documentación, procesos duplicados o entregas que nadie utiliza.
Su aplicación exige observar el recorrido completo del trabajo. Una tarea puede ejecutarse rápidamente y seguir formando parte de un proceso ineficiente.
Lean resulta especialmente útil en proyectos repetitivos, operaciones y equipos que necesitan mejorar continuamente su forma de trabajar.
También puede aplicarse en proyectos personales. Eliminar pasos, reducir herramientas y limitar tareas abiertas son decisiones profundamente Lean.
El problema surge cuando se confunde eficiencia con recorte. El objetivo no es hacer todo más barato ni eliminar cualquier margen. Es retirar fricción sin perjudicar la calidad, el aprendizaje o la capacidad de respuesta.
PRINCE2: estructura, control y responsabilidades
PRINCE2 propone una gestión formal basada en procesos, funciones definidas y control por etapas.
Da mucha importancia a la justificación del proyecto. La iniciativa debe seguir teniendo sentido durante todo su desarrollo, no únicamente cuando se aprueba.
También establece responsabilidades claras y puntos de decisión antes de continuar hacia nuevas fases.
Este nivel de estructura puede aportar seguridad en organizaciones grandes, proyectos públicos o entornos donde la documentación y la trazabilidad resultan esenciales.
Para un proyecto pequeño, en cambio, puede generar demasiada carga administrativa si se aplica sin adaptación.
Yo no utilizaría PRINCE2 completo para cualquier iniciativa. Tomaría sus principios más útiles: justificar el proyecto, revisar por etapas, definir responsabilidades y comprobar que el resultado sigue mereciendo los recursos invertidos.
Método de la ruta crítica
La ruta crítica identifica la secuencia de tareas que determina la duración mínima del proyecto.
No todas las tareas tienen el mismo impacto sobre la fecha final. Algunas pueden retrasarse ligeramente sin afectar a la entrega. Otras bloquean varias actividades posteriores y cualquier demora modifica todo el calendario.
Este método resulta muy útil cuando existen dependencias claras y plazos estrictos.
Permite concentrar atención y recursos en los elementos que realmente condicionan el proyecto, en lugar de tratar todas las tareas como si fueran igualmente urgentes.
Su limitación aparece cuando las estimaciones son muy inciertas o el proyecto cambia constantemente. La ruta crítica puede modificarse y obligar a recalcular la planificación.
No es una metodología completa para gestionar personas, comunicación o aprendizaje. Es una técnica especialmente valiosa para comprender el impacto temporal de las dependencias.

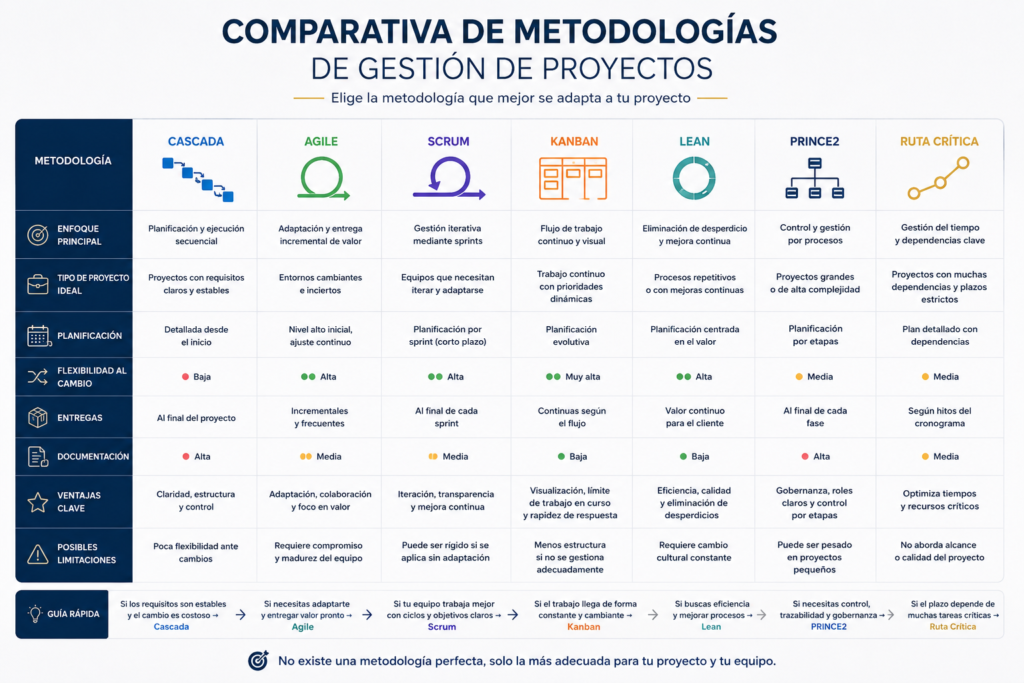

Comparativa de metodologías de gestión de proyectos
Si buscas previsibilidad y requisitos estables, cascada puede funcionar mejor.
Si esperas cambios y necesitas aprender durante el proceso, Agile aporta más flexibilidad.
Si el equipo necesita trabajar mediante ciclos cortos y revisar resultados con frecuencia, Scrum puede dar estructura.
Si el principal problema es la acumulación de trabajo y los bloqueos, Kanban suele ser más directo.
Si quieres eliminar procesos innecesarios y mejorar el flujo, Lean resulta especialmente útil.
Cuando necesitas un alto nivel de control, documentación y responsabilidad, PRINCE2 ofrece una estructura más formal.
Y si el plazo depende de una red compleja de tareas, la ruta crítica ayuda a identificar dónde no puedes permitirte retrasos.
La mejor opción no es la que aparece en más cursos. Es la que responde mejor al problema dominante del proyecto.
¿Se pueden combinar varias metodologías?
Sí, y en muchos casos tiene más sentido que adoptar un único enfoque de forma estricta.
Un proyecto puede comenzar con una fase de planificación bastante predictiva, ejecutar mediante iteraciones y utilizar Kanban para visualizar el flujo diario.
También puede aplicar principios Lean para eliminar trabajo innecesario y la ruta crítica para controlar dependencias importantes.
La combinación funciona cuando cada elemento tiene una razón clara.
No funciona cuando se añaden prácticas porque suenan profesionales. Reuniones diarias, sprints, tableros y documentos pueden convivir, pero también crear un sistema imposible de mantener.
Yo empezaría con una estructura mínima y añadiría prácticas únicamente cuando resolvieran una fricción observada.
Una metodología híbrida no debería ser una mezcla desordenada. Debe tener reglas comprensibles y una lógica común.
Una de las mejores formas de visualizar un proyecto es mediante un diagrama de Gantt.
Errores al implantar una metodología
El primer error es copiar exactamente lo que hace otra empresa. Dos equipos pueden desarrollar productos similares y necesitar procesos distintos por su experiencia, tamaño o nivel de incertidumbre.
El segundo es confundir cumplimiento con eficacia. Celebrar reuniones, completar plantillas y actualizar tableros no demuestra que el proyecto esté mejor gestionado.
También se falla al introducir demasiados cambios de golpe. Cuando el equipo debe aprender nuevos roles, herramientas, términos y reuniones al mismo tiempo, la metodología genera rechazo antes de demostrar su utilidad.
Otro error es no revisar el proceso. Si una práctica dejó de aportar información o nunca mejoró ninguna decisión, debería modificarse o eliminarse.
Finalmente, algunas organizaciones protegen la metodología incluso cuando perjudica al proyecto.
La estructura debe estar al servicio del resultado. No al revés.
Metodologías de gestión de proyectos dentro de AXIA
Dentro de AXIA, una metodología no sustituye la dirección. Organiza la forma de convertir esa dirección en progreso.
El objetivo define qué resultado importa. El proyecto transforma ese resultado en una iniciativa delimitada. La metodología establece cómo se planificará, ejecutará y revisará el trabajo.
Después, las acciones conectan el sistema con el día a día.
AXIA no obliga a utilizar Scrum, Kanban o cascada. Permite elegir el enfoque que mejor encaje con la incertidumbre, las dependencias y el tipo de entrega.
Lo importante es mantener conectadas cuatro capas: dirección, proyectos, acciones y revisión.
Una metodología puede ordenar perfectamente la ejecución y seguir produciendo un resultado irrelevante si la dirección inicial era incorrecta.
Por eso, en AXIA la revisión no solo pregunta si el equipo está cumpliendo el proceso. También comprueba si el proyecto sigue mereciendo atención y si el trabajo realizado continúa acercándose al resultado esperado.
Preguntas frecuentes sobre metodologías de gestión de proyectos
Son formas estructuradas de planificar, ejecutar, supervisar y cerrar proyectos. Definen cómo se organiza el trabajo, cómo se toman decisiones y cómo se gestionan los cambios.
Las más conocidas son cascada, Agile, Scrum, Kanban, Lean, PRINCE2 y el método de la ruta crítica. Cada una responde a necesidades y niveles de incertidumbre diferentes.
No existe una opción universal. La mejor metodología depende del tipo de proyecto, la estabilidad de los requisitos, el tamaño del equipo y el coste de realizar cambios.
Cascada utiliza fases consecutivas y una planificación inicial detallada. Agile trabaja mediante ciclos cortos, entregas parciales y adaptación continua.
No. Scrum organiza el trabajo mediante sprints y revisiones periódicas. Kanban gestiona un flujo continuo y limita la cantidad de tareas abiertas al mismo tiempo.
Sí. Muchos proyectos utilizan enfoques híbridos, combinando planificación predictiva, ejecución ágil y tableros Kanban para adaptar el sistema a sus necesidades reales.
Conclusión: la metodología debe servir al proyecto
Las metodologías de gestión de proyectos aportan estructura, lenguaje común y criterios para actuar cuando aparecen cambios o bloqueos.
Pero ninguna funciona en todos los contextos.
Cascada aporta previsibilidad. Agile facilita adaptación. Scrum organiza ciclos. Kanban muestra el flujo. Lean elimina desperdicio. PRINCE2 refuerza el control. La ruta crítica protege el plazo.
La elección debería partir de la realidad del proyecto, no de una preferencia, una tendencia o una herramienta.
Una buena metodología reduce incertidumbre sin crear burocracia innecesaria.
Y cuando deja de ayudar a decidir, coordinar o aprender, debe revisarse.
El objetivo no es trabajar según una metodología perfecta.
Es construir una forma de trabajo que permita al proyecto avanzar con claridad, control y capacidad de adaptación.

David Navio
Durante mucho tiempo pensé que elegir una metodología consistía en encontrar el sistema más completo. Con la experiencia entendí que el verdadero reto no está en aplicar más procesos, sino en adoptar una forma de trabajo que encaje con la incertidumbre, el equipo y el resultado que se quiere conseguir.
Las metodologías de gestión de proyectos pueden aportar orden, coordinación y capacidad de adaptación, pero solo funcionan cuando ayudan a tomar mejores decisiones. Una metodología aplicada por costumbre puede terminar generando reuniones, documentos y tareas que consumen energía sin mejorar realmente el proyecto.
Una metodología no es mejor porque incluya más reglas.
Es mejor cuando aporta la estructura necesaria para avanzar sin convertir el propio sistema en una carga.
AXIA conecta dirección, proyectos, acciones y revisión para que cada metodología se utilice con un propósito claro y el trabajo diario permanezca vinculado al resultado que realmente importa.
