Seguimiento de proyectos: cómo controlar el avance y evitar desviaciones

El seguimiento de proyectos es lo que permite distinguir entre estar ocupado y avanzar de verdad. No consiste en vigilar cada tarea, sino en comprobar si el trabajo realizado sigue acercando el proyecto al resultado previsto.

Hay proyectos que parecen avanzar porque cada semana se completan tareas. Se cierran tarjetas, se actualizan porcentajes y se celebran pequeñas entregas. Sin embargo, cuando llega el momento de comprobar el resultado real, aparece una sensación incómoda: se ha trabajado mucho, pero el proyecto no está donde debería estar.

A mí me costó entenderlo. Durante bastante tiempo asocié el progreso con el movimiento. Si había actividad, pensaba que todo iba bien. El problema es que un proyecto puede estar lleno de movimiento y, al mismo tiempo, alejarse poco a poco del objetivo inicial.

El seguimiento de proyectos sirve precisamente para evitar esa desconexión. No consiste en vigilar constantemente cada tarea ni en convertir el trabajo en una sucesión interminable de informes. Consiste en detenerse con cierta frecuencia, observar qué está ocurriendo y responder a una pregunta muy sencilla: ¿el proyecto sigue avanzando hacia el resultado que queríamos conseguir?

Cuando esa pregunta se responde con honestidad, el seguimiento deja de ser una obligación administrativa. Se convierte en uno de los mecanismos más valiosos para proteger el tiempo, los recursos y la energía que ya hemos invertido.

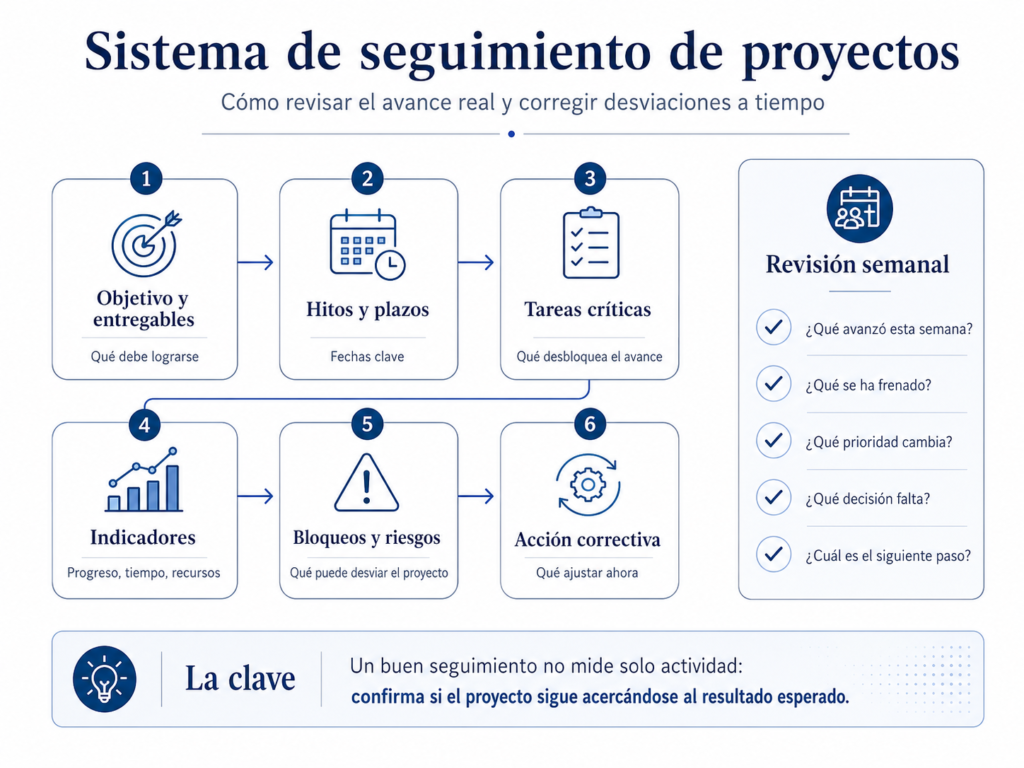

Seguimiento de proyectos con panel de avance, hitos, tareas críticas, bloqueos e indicadores
Un buen seguimiento de proyectos permite detectar desviaciones, resolver bloqueos y mantener el avance bajo control.

Qué es el seguimiento de proyectos

El seguimiento de proyectos es el proceso mediante el cual se observa, analiza y compara la evolución real de un proyecto con el plan que se había establecido al comienzo. Su objetivo es detectar diferencias, anticipar problemas y tomar decisiones antes de que una pequeña desviación se convierta en un bloqueo difícil de corregir.

La parte importante está en la comparación. No basta con saber qué se ha hecho. Es necesario relacionar ese avance con los objetivos del proyecto, los plazos, el alcance, los recursos disponibles y las prioridades definidas.

Por eso, hacer seguimiento no significa abrir una herramienta y comprobar cuántas tareas aparecen como completadas. Una tarea terminada puede no aportar nada relevante al resultado. También puede ocurrir lo contrario: una semana con pocas tareas cerradas puede haber resuelto un problema crítico que desbloquee todo el proyecto.

El seguimiento exige interpretar el progreso, no limitarse a contarlo. Esa diferencia parece pequeña, pero cambia completamente la forma de trabajar. En lugar de preguntarnos cuánto hemos hecho, empezamos a preguntarnos si lo que hemos hecho era realmente lo que el proyecto necesitaba.

La gestión de proyectos reúne la planificación, la ejecución, el seguimiento y el cierre dentro de un mismo sistema de trabajo, por lo que controlar el avance no debe entenderse como una actividad aislada.

GUÍA GRATUITA · MÉTODO AXIA
Recupera el control de tu semana en solo 15 minutos

Descarga gratis “La semana bajo control”: un sistema práctico para decidir qué importa, protegerlo antes de que llegue lo urgente y empezar cada semana con una dirección clara.

15 min Diseña tu semana
1 prioridad Protege lo importante
0 improvisación Empieza con dirección

Te enviaré “La semana bajo control” directamente por email. También recibirás mis próximos contenidos sobre productividad y AXIA. Sin spam. Puedes darte de baja cuando quieras.

✓ 100 % gratuita ✓ Acceso tras confirmar ✓ Baja cuando quieras

Por qué el seguimiento de proyectos es tan importante

Un proyecto rara vez fracasa de un día para otro. Lo habitual es que se vaya desviando lentamente. Un plazo se mueve, una decisión se aplaza, aparece una tarea que nadie había previsto o se acepta un cambio aparentemente pequeño que termina afectando a todo lo demás.

Cada uno de esos movimientos parece asumible por separado. El problema aparece cuando se acumulan sin que nadie observe el efecto conjunto. Cuando por fin se detecta el desajuste, corregirlo exige mucho más tiempo, más recursos y más esfuerzo del que habría sido necesario al principio.

El seguimiento permite ver esas señales mientras todavía son manejables. No elimina la incertidumbre, porque ningún proyecto se desarrolla exactamente como se imaginó. Lo que hace es reducir el tiempo que transcurre entre la aparición de un problema y la decisión necesaria para resolverlo.

Para mí, ese es su verdadero valor. Un buen seguimiento no convierte el proyecto en algo rígido. Al contrario, proporciona la información necesaria para adaptarse sin perder el rumbo. Permite cambiar el plan cuando la realidad lo exige, pero evita que esos cambios se produzcan por impulso, cansancio o simple desorganización.

Controlar tareas no es lo mismo que controlar un proyecto

Uno de los errores más frecuentes es confundir el estado de las tareas con el estado del proyecto. Es comprensible, porque las tareas son visibles, concretas y fáciles de medir. Podemos marcarlas, moverlas de columna y asignarles una fecha.

El resultado final es mucho más difícil de observar. No siempre avanza al mismo ritmo que la lista de tareas. De hecho, es posible completar muchas acciones secundarias mientras las decisiones importantes siguen pendientes.

Imagina un proyecto para lanzar un nuevo servicio. Se puede diseñar la presentación, ordenar documentos, crear una página y preparar publicaciones. Todo eso genera sensación de progreso. Pero si todavía no se ha validado la propuesta, definido el precio o comprobado que existe demanda, el proyecto puede estar muy activo y muy poco avanzado.

El seguimiento real obliga a conectar las tareas con hitos, entregables y resultados. Cada acción debe responder a una pregunta: ¿qué parte del proyecto hace avanzar y qué ocurriría si no se realizara ahora?

Cuando no existe esa relación, la lista de tareas se convierte en una forma elegante de mantenernos ocupados.

Qué elementos debes revisar durante el seguimiento de un proyecto

El seguimiento de proyectos funciona mejor cuando no se limita a una única métrica. Un porcentaje de avance puede resultar útil, pero nunca cuenta toda la historia. Para entender de verdad el estado del proyecto hay que observar varias dimensiones al mismo tiempo.

La primera es el progreso real. No cuánto trabajo se ha realizado, sino qué entregables, decisiones o resultados ya están terminados. La segunda son los plazos. Conviene comprobar no solo si las fechas finales se mantienen, sino si los hitos intermedios comienzan a desplazarse.

También hay que revisar el alcance. Muchos proyectos se complican porque incorporan nuevas exigencias sin ajustar recursos ni calendario. Los recursos son otra dimensión crítica: tiempo disponible, presupuesto, herramientas, capacidad del equipo y energía mental.

Por último, deben observarse los riesgos y los bloqueos. Un riesgo es algo que podría ocurrir. Un bloqueo es algo que ya está impidiendo avanzar. Confundirlos lleva a dedicar demasiado tiempo a problemas hipotéticos mientras se ignoran obstáculos reales.

No hace falta convertir cada revisión en una auditoría. Lo importante es mirar siempre los mismos elementos para detectar cambios antes de que se vuelvan evidentes.

Cómo hacer el seguimiento de proyectos paso a paso

Un buen sistema de seguimiento debe ser lo bastante completo para ofrecer claridad, pero también lo bastante sencillo para mantenerse en el tiempo. Si revisar un proyecto requiere una hora de preparación, diez documentos y varias reuniones, tarde o temprano dejará de hacerse.

Dentro de las distintas fases de un proyecto, el seguimiento y control permite detectar desviaciones, revisar decisiones y ajustar el trabajo antes de llegar al cierre.

El primer paso es recuperar el resultado esperado. Antes de mirar tareas o fechas, conviene recordar qué se quería conseguir exactamente. Esto evita que el seguimiento se reduzca a comprobar actividad.

Después, revisa los hitos principales. Cada hito representa un cambio relevante en el estado del proyecto: una validación conseguida, una fase terminada, una decisión aprobada o un entregable completado.

El tercer paso consiste en comparar lo previsto con lo real. Qué debía estar terminado, qué se ha completado, qué sigue pendiente y por qué existe esa diferencia.

A continuación, identifica desviaciones y bloqueos. No todas las diferencias requieren intervención. Algunas son normales. El objetivo es detectar cuáles pueden afectar al resultado, al plazo o al alcance.

Por último, toma decisiones concretas. Un seguimiento que no genera decisiones es solo observación. Cada revisión debería terminar con prioridades actualizadas, responsables claros y una próxima acción definida.

1. Recupera el objetivo antes de revisar las tareas

Este paso parece demasiado básico, pero es uno de los que más se olvidan. Con el paso de las semanas, el proyecto empieza a llenarse de detalles, mensajes, documentos y problemas operativos. Poco a poco, la atención se desplaza desde el resultado hacia la gestión diaria.

Antes de revisar el estado, vuelve a leer el objetivo original. No una descripción vaga, sino el cambio concreto que el proyecto pretende conseguir. Pregúntate si ese resultado sigue siendo válido y si el trabajo actual continúa conectado con él.

En mis propias revisiones he comprobado que muchas tareas sobreviven por inercia. Fueron importantes en algún momento, pero dejaron de serlo cuando cambió una decisión, apareció nueva información o se redefinió una prioridad.

Volver al objetivo permite detectar ese trabajo residual. También ayuda a distinguir entre retraso y aprendizaje. A veces el proyecto no va más lento: simplemente se ha descubierto que el camino inicial no era el adecuado.

El objetivo no debe utilizarse como una frase decorativa. Debe actuar como criterio para decidir qué mantener, qué modificar y qué eliminar.

2. Revisa los hitos, no solo las tareas completadas

Las tareas muestran actividad. Los hitos muestran avance estructural. Esta distinción es especialmente útil en proyectos largos, donde pueden pasar semanas con mucho trabajo sin que el estado general cambie de forma visible.

Un hito marca un punto relevante: la investigación está terminada, el prototipo ha sido validado, el presupuesto está aprobado o la primera versión ya puede probarse. No representa solo una acción, sino una nueva situación desde la que el proyecto puede continuar.

Durante el seguimiento, revisa qué hitos deberían haberse alcanzado y cuáles se han conseguido realmente. Si un hito se retrasa, analiza qué tareas dependen de él. Esa dependencia es más importante que el retraso aislado.

Por ejemplo, aplazar una decisión tres días puede parecer insignificante. Pero si cinco personas necesitan esa decisión para continuar, el impacto real es mucho mayor.

Los hitos ayudan a mirar el proyecto como un sistema de dependencias. Permiten detectar dónde se está acumulando la espera y qué punto merece atención prioritaria.

3. Compara lo planificado con lo que está ocurriendo

La esencia del seguimiento de proyectos está en comparar dos realidades: lo que se esperaba y lo que realmente está sucediendo. Esa comparación no debe utilizarse para buscar culpables, sino para obtener información.

Empieza por observar los plazos. ¿Qué debía estar terminado a estas alturas? ¿Qué se ha completado? ¿Qué queda pendiente? Después revisa los recursos. ¿El proyecto está consumiendo más tiempo, dinero o capacidad de la prevista?

También conviene comparar el alcance. Es posible que el proyecto avance según el calendario, pero que el resultado haya aumentado de tamaño. En ese caso, el cumplimiento aparente es engañoso.

La comparación debe ser honesta. Ajustar continuamente el plan para que coincida con la realidad puede ocultar las desviaciones. El plan puede modificarse, pero conviene conservar cierta referencia de lo que se había previsto inicialmente.

No se trata de castigar cada diferencia. Se trata de comprenderla. Algunas desviaciones revelan errores de estimación. Otras muestran dependencias que no se habían visto. Y algunas indican que el proyecto necesita una decisión importante.

4. Detecta bloqueos antes de que se normalicen

Un bloqueo evidente suele recibir atención. El problema son los bloqueos silenciosos: una respuesta pendiente, una aprobación que nunca llega, una tarea demasiado grande o una decisión que nadie quiere asumir.

Con el tiempo, estos obstáculos pueden normalizarse. La tarea sigue apareciendo en la herramienta, se menciona en cada revisión y todo el mundo acepta que “todavía está pendiente”. En ese momento, el bloqueo deja de parecer una anomalía y se convierte en parte del proyecto.

Para evitarlo, cada elemento pendiente debería tener una explicación concreta. No basta con indicar que está en proceso. Hay que saber qué impide terminarlo y qué condición permitiría desbloquearlo.

A menudo, el problema no es la falta de trabajo, sino la falta de definición. La tarea no avanza porque es demasiado ambigua, depende de demasiadas personas o no existe un criterio claro para considerarla terminada.

Un buen seguimiento hace visibles esas fricciones. No pregunta únicamente quién está haciendo algo, sino qué necesita esa persona para poder terminarlo.

5. Convierte cada revisión en decisiones concretas

Una reunión o revisión puede parecer productiva porque se comparte mucha información. Sin embargo, si al terminar todo sigue igual, el seguimiento no ha cumplido su función.

Cada revisión debería generar decisiones observables. Puede ser mantener el plan, cambiar una prioridad, reasignar un recurso, reducir el alcance, mover una fecha o eliminar una tarea. Incluso decidir no intervenir es una decisión válida si se toma de forma consciente.

Para evitar revisiones vagas, termina respondiendo cuatro preguntas: qué ha cambiado, qué requiere atención, quién se responsabiliza y cuál es el siguiente punto de control.

Las decisiones deben quedar registradas de forma breve. No hace falta redactar actas extensas. Una línea clara suele ser suficiente: “Se elimina esta funcionalidad para mantener la fecha de entrega” o “La validación pasa a ser la prioridad de esta semana”.

El seguimiento crea valor cuando modifica el comportamiento posterior. Si solo describe el pasado, se convierte en documentación. Si orienta el siguiente movimiento, se convierte en dirección.

Qué indicadores utilizar para medir el avance

Los indicadores ayudan a reducir la subjetividad, pero deben elegirse con cuidado. Medir algo no lo convierte automáticamente en importante. De hecho, una mala métrica puede orientar el proyecto en la dirección equivocada.

El Project Management Institute señala que el control de un proyecto debe observar áreas como el alcance, los plazos, los costes, la calidad, la comunicación y los riesgos, no limitarse únicamente al número de tareas completadas.

Entre los indicadores más útiles se encuentran el porcentaje de hitos completados, el cumplimiento de fechas intermedias, las tareas críticas pendientes, el tiempo consumido frente al previsto y el número de bloqueos activos.

También puede medirse la variación del alcance, el presupuesto utilizado, la carga de trabajo o la calidad de los entregables. En proyectos digitales, pueden añadirse métricas de uso, validación, conversión o rendimiento.

No recomiendo utilizar demasiados indicadores. Cuando todo se mide, nada destaca. Es mejor seleccionar entre tres y cinco señales que expliquen realmente la salud del proyecto.

Además, una métrica siempre necesita contexto. Tener el 70 % de las tareas completadas no significa necesariamente estar cerca del final. Quizá el 30 % restante contiene las acciones más complejas y críticas.

Los indicadores deben ayudarte a formular mejores preguntas, no a sustituir el análisis.

Cómo detectar desviaciones antes de que sea demasiado tarde

Las desviaciones importantes suelen empezar con señales pequeñas. El problema es que muchas de ellas parecen normales cuando se observan por separado.

Una primera señal es el desplazamiento repetido de tareas. Una tarea puede cambiar de fecha una vez, pero si se aplaza cada semana probablemente exista un problema de prioridad, definición o capacidad.

Otra señal es el aumento constante del trabajo pendiente. El proyecto genera nuevas tareas más rápido de lo que consigue cerrarlas. También debe preocupar la dependencia excesiva de una sola persona, especialmente cuando todas las decisiones pasan por ella.

La falta de claridad es otra alerta. Cuando diferentes personas explican el objetivo o el estado del proyecto de manera distinta, probablemente el sistema de información no sea fiable.

También conviene observar la pérdida de energía. Reuniones aplazadas, respuestas más lentas y decisiones que nadie quiere tomar pueden indicar que el proyecto ha perdido prioridad o credibilidad.

Detectar una señal no significa reaccionar de forma exagerada. Significa investigar antes de que el problema se vuelva costoso.

Con qué frecuencia realizar el seguimiento de proyectos

El seguimiento solo resulta útil cuando existe una planificación de proyectos suficientemente clara para comparar lo previsto con lo que está ocurriendo en realidad.

No existe una frecuencia universal. El ritmo adecuado depende de la duración, la complejidad y el nivel de incertidumbre del proyecto.

En proyectos cortos o con muchos cambios, puede ser necesario revisar el estado varias veces por semana. En proyectos estables y de largo recorrido, una revisión semanal suele ser suficiente. Las revisiones mensuales funcionan mejor para observar tendencias, recursos y decisiones estratégicas.

La clave es que la frecuencia permita intervenir a tiempo. Si una desviación puede generar consecuencias importantes en tres días, revisar una vez al mes no tiene sentido.

Tampoco conviene revisar de forma obsesiva. Un seguimiento excesivo fragmenta el trabajo, genera ansiedad y puede convertirse en microgestión. El proyecto necesita espacios de ejecución sin interrupciones.

Yo prefiero combinar dos niveles: una comprobación breve y frecuente para detectar bloqueos, y una revisión más profunda para evaluar dirección, alcance del proyecto y recursos.

La frecuencia correcta es aquella que proporciona control sin sustituir el trabajo real.

Errores frecuentes en el seguimiento de proyectos

El primer error es medir únicamente tareas completadas. Esta métrica favorece el trabajo fácil y visible, aunque no sea el más importante.

El segundo es revisar demasiada información. Paneles llenos de datos pueden generar una sensación de control mientras ocultan las pocas variables que realmente importan.

Otro error habitual es utilizar el seguimiento para fiscalizar a las personas. Cuando cada revisión se convierte en una búsqueda de culpables, la información deja de ser fiable. Los problemas se esconden y los retrasos se comunican demasiado tarde.

También es peligroso cambiar de prioridad en cada revisión. El seguimiento debe aportar estabilidad, no crear una nueva dirección cada semana.

Por último, muchas revisiones no terminan con decisiones. Se habla del estado, se reconocen problemas y se acuerda volver a revisarlos más adelante. El resultado es que la conversación sustituye a la acción.

Un sistema de seguimiento útil debe reducir incertidumbre, facilitar decisiones y proteger el avance. Si añade más confusión de la que elimina, necesita simplificarse.

Herramientas para hacer seguimiento de proyectos

Las herramientas de gestión de proyectos pueden facilitar mucho el seguimiento, pero no resuelven por sí solas la falta de claridad. Un panel visual no sirve de nada si los objetivos, los responsables o los criterios de finalización no están bien definidos.

Para proyectos sencillos, una hoja de cálculo puede ser suficiente. Permite registrar hitos, fechas, responsables, riesgos y estado actual sin crear una estructura excesiva.

Herramientas como Notion, Todoist, Trello, Asana o ClickUp resultan útiles cuando existen más tareas, dependencias o colaboradores. Permiten centralizar información, visualizar el flujo de trabajo y automatizar recordatorios.

Sin embargo, la herramienta debe adaptarse al proyecto, no al revés. He visto sistemas tan complejos que mantenerlos exigía casi tanto tiempo como ejecutar el trabajo.

La mejor herramienta es aquella que permite responder rápidamente a cinco preguntas: qué está terminado, qué está en curso, qué está bloqueado, qué se ha desviado y qué debe ocurrir después.

Todo lo demás es secundario.

Seguimiento de proyectos sin caer en la microgestión

Existe una diferencia importante entre seguimiento y vigilancia. El seguimiento se centra en el estado del proyecto. La microgestión se centra en controlar constantemente cómo trabaja cada persona.

Para evitarla, conviene acordar resultados, hitos y criterios de finalización claros. Cuando todos saben qué deben entregar y cuándo debe estar listo, no es necesario preguntar continuamente por cada movimiento.

También ayuda separar la información operativa de la conversación personal. Un panel actualizado puede mostrar el estado sin interrumpir a nadie. Las reuniones se reservan entonces para decisiones, bloqueos y coordinación.

La confianza no implica ignorar el proyecto. Implica crear un sistema donde la información sea visible sin exigir explicaciones permanentes.

Un buen seguimiento proporciona autonomía porque reduce la ambigüedad. Cada persona sabe qué se espera, cómo se medirá el avance y cuándo debe pedir ayuda.

El control saludable no consiste en observar más. Consiste en diseñar mejor la forma en que el proyecto comunica su propio estado.

La forma de medir el progreso también depende de las metodologías de gestión de proyectos, porque no se controla igual un proyecto secuencial que otro desarrollado mediante ciclos breves.

Seguimiento de proyectos y productividad personal

Aunque solemos asociar los proyectos con equipos y empresas, el seguimiento también es esencial en el trabajo individual. Una web, una formación, una mudanza o el lanzamiento de un producto personal pueden desviarse exactamente igual que un proyecto profesional.

Cuando trabajas solo, existe un riesgo añadido: nadie cuestiona tus decisiones. Puedes pasar semanas perfeccionando una parte cómoda mientras evitas la tarea que realmente determina el resultado.

En estos casos, una revisión semanal resulta especialmente útil. Permite comprobar qué ha cambiado, qué se ha conseguido, qué sigue bloqueado y cuál debe ser el siguiente hito.

También ayuda a distinguir entre falta de progreso y falta de paciencia. Algunos proyectos necesitan tiempo para producir resultados. El seguimiento evita abandonar demasiado pronto, pero también impide continuar indefinidamente con una estrategia que no funciona.

Para mí, revisar un proyecto personal significa recuperar perspectiva. Durante la semana trabajo dentro del sistema. En la revisión intento observarlo desde fuera.

Esa distancia suele revelar decisiones que la actividad diaria mantiene ocultas.

Sistema de seguimiento de proyectos con objetivos, hitos, tareas críticas, indicadores, riesgos y acciones correctivas
Un buen seguimiento de proyectos permite detectar desviaciones, revisar riesgos y aplicar correcciones antes de que afecten al resultado.

Cómo encaja el seguimiento de proyectos en AXIA

Dentro de AXIA, un proyecto no debería funcionar como una lista aislada de tareas. Debe estar conectado con una dirección, un resultado esperado y un sistema de revisión que permita comprobar si sigue teniendo sentido.

La planificación establece la ruta inicial. La ejecución convierte esa ruta en acciones. El seguimiento observa la distancia entre lo previsto y lo real. Finalmente, la revisión estratégica permite decidir si conviene continuar, ajustar o cerrar.

Esta estructura evita que los proyectos permanezcan activos por inercia. Cada uno debe justificar el tiempo, la atención y los recursos que consume.

En AXIA, el seguimiento no pretende controlar cada detalle. Su función es mantener alineados tres niveles: lo que queremos conseguir, lo que estamos haciendo y lo que la realidad está demostrando.

Cuando esos tres niveles se separan, aparece la fricción. Trabajamos mucho, pero no sabemos si avanzamos. Cuando vuelven a conectarse, el proyecto recupera claridad.

Por eso considero el seguimiento una pieza esencial del sistema. No es una capa administrativa colocada después de planificar. Es el mecanismo que mantiene viva la relación entre estrategia y ejecución.

Plantilla rápida para revisar cualquier proyecto

Puedes hacer una revisión útil respondiendo a estas preguntas:

¿Cuál es el resultado exacto que sigue persiguiendo el proyecto?

¿Qué hito se ha completado desde la última revisión?

¿Qué debía haber ocurrido y todavía no ha ocurrido?

¿Qué tarea o decisión está bloqueando el avance?

¿Ha cambiado el alcance, el plazo o la disponibilidad de recursos?

¿Cuál es el mayor riesgo actual?

¿Qué acción tendría más impacto durante el siguiente periodo?

¿Qué debería eliminarse, aplazarse o simplificarse?

¿Quién es responsable de cada decisión pendiente?

¿Cuándo se volverá a revisar el estado?

No necesitas responder con textos largos. De hecho, cuanto más claras sean las respuestas, más útil será la revisión.

Si una pregunta resulta difícil de contestar, probablemente haya una parte del proyecto que todavía no está suficientemente definida.

El seguimiento no sirve para predecirlo todo

Ningún sistema puede anticipar cada problema. Siempre aparecerán cambios, errores, retrasos y circunstancias que no podían haberse previsto.

El objetivo del seguimiento de proyectos no es construir una falsa sensación de certeza. Es mantener la capacidad de respuesta.

Un proyecto bien seguido no es aquel que nunca se desvía. Es aquel que detecta la desviación, comprende su causa y decide qué hacer antes de perder completamente el control.

Esa diferencia es importante. Cuando buscamos que todo ocurra exactamente como estaba previsto, cualquier cambio parece un fracaso. Cuando entendemos el seguimiento como un proceso de aprendizaje, los cambios se convierten en información.

La planificación ofrece una hipótesis sobre cómo avanzar. La ejecución pone esa hipótesis a prueba. El seguimiento interpreta lo que la realidad devuelve.

Así es como un proyecto deja de ser una lista rígida y se convierte en un sistema capaz de adaptarse sin olvidar su propósito.

Preguntas frecuentes sobre el seguimiento de proyectos

¿Qué es el seguimiento de proyectos?

El seguimiento de proyectos es el proceso de revisar periódicamente el avance real de un proyecto y compararlo con lo que se había planificado. Permite detectar retrasos, bloqueos, cambios de alcance, problemas de recursos y riesgos antes de que afecten al resultado final.

¿Para qué sirve hacer seguimiento de un proyecto?

Sirve para comprobar si el proyecto continúa avanzando hacia su objetivo, detectar desviaciones y tomar decisiones a tiempo. También ayuda a reorganizar prioridades, ajustar plazos y evitar que el equipo dedique esfuerzo a tareas que ya no son relevantes.

¿Cómo se realiza un seguimiento de proyectos eficaz?

Un seguimiento eficaz comienza revisando el objetivo, los hitos y las tareas críticas. Después se comparan los resultados previstos con los reales, se identifican bloqueos y se toman decisiones concretas. La revisión debe terminar siempre con responsables, prioridades y próximos pasos claramente definidos.

¿Con qué frecuencia debe revisarse un proyecto?

La frecuencia depende de la duración y la complejidad. En proyectos cortos o muy cambiantes puede ser necesario revisar varias veces por semana. En proyectos más estables, una revisión semanal suele ser suficiente. Lo importante es detectar las desviaciones con tiempo para poder corregirlas.

¿Qué indicadores se utilizan en el seguimiento de proyectos?

Los indicadores más útiles suelen ser los hitos completados, el cumplimiento de plazos, las tareas críticas pendientes, los bloqueos activos, el presupuesto consumido, la variación del alcance y el uso de recursos. No es necesario medirlo todo, sino elegir las señales que mejor expliquen el estado real.

Conclusión: seguir un proyecto es proteger su dirección

El seguimiento de proyectos no debería sentirse como una carga añadida al trabajo. Bien diseñado, evita trabajo innecesario, conversaciones repetidas y decisiones tardías.

Su función no es demostrar que todo está bajo control. Su función es mostrar con suficiente claridad qué está ocurriendo para poder actuar.

No necesitas un panel perfecto, decenas de indicadores ni reuniones constantes. Necesitas un resultado bien definido, unos pocos hitos relevantes y una revisión honesta que conecte el plan con la realidad.

Cuando haces esto de forma constante, los proyectos dejan de depender exclusivamente de la memoria, la intuición o la urgencia del momento.

Y entonces ocurre algo importante: no solo sabes cuánto has trabajado. Sabes si realmente estás avanzando.

David, creador de Guías Productividad
David, creador de Guías Productividad y autor del sistema AXIA.

David Navio

Durante mucho tiempo pensé que un proyecto avanzaba simplemente porque seguía completando tareas. Con el tiempo entendí que la actividad no siempre significa progreso y que muchos proyectos se desvían mucho antes de que el problema resulte evidente.

Un buen seguimiento de proyectos permite recuperar perspectiva, detectar bloqueos y tomar decisiones antes de que una pequeña desviación termine afectando al resultado completo.

El seguimiento de proyectos no consiste en vigilar cada tarea.

Consiste en comprobar si todo el trabajo realizado sigue acercándote al objetivo que realmente importa.
