Cronograma de un proyecto: cómo crearlo sin convertirlo en un calendario ficticio

Siempre creí que elaborar el cronograma de un proyecto consistía en ordenar tareas, asignar fechas y dibujar una línea temporal que mostrara cuándo debía ocurrir cada cosa. Sobre el papel parecía sencillo. El problema comenzaba unas semanas después, cuando aparecía el primer retraso, una tarea dependía de otra que todavía no estaba terminada o alguien descubría que una estimación optimista se había convertido en una fecha imposible.

He visto cronogramas impecables que dejaron de ser útiles antes de que el proyecto llegara a su primera revisión. También he visto documentos mucho más sencillos que permitían detectar bloqueos, reorganizar prioridades y comprender con claridad qué estaba condicionando la fecha de entrega.

La diferencia no estaba en el diseño ni en la herramienta utilizada. Estaba en la forma de entender el cronograma.

Un cronograma no debería construirse para demostrar que todo está bajo control. Debería ayudarte a descubrir precisamente dónde puedes perderlo. No es una promesa perfecta sobre el futuro, sino una representación razonada de cómo podría desarrollarse el trabajo con la información disponible en ese momento.

En esta guía quiero enseñarte a crear un cronograma realista, útil y fácil de mantener. No uno pensado para presentar una fecha bonita, sino un sistema que conecte tareas, dependencias, responsables, hitos y capacidad real. Porque el valor de un cronograma no aparece cuando todo sucede exactamente como estaba previsto. Aparece cuando algo cambia y todavía puedes comprender qué hacer a continuación.

Cronograma de un proyecto con diagrama de Gantt, tareas, hitos y planificación temporal en un entorno profesional
Un cronograma permite visualizar tareas, dependencias, hitos y plazos para coordinar el avance de un proyecto.

Qué es el cronograma de un proyecto

El cronograma de un proyecto es la representación temporal del trabajo necesario para alcanzar un resultado. Organiza las tareas, su duración estimada, las fechas previstas, las dependencias, los hitos y, en muchos casos, las personas responsables de cada parte.

Esta definición puede hacer que parezca un simple calendario ampliado, pero un cronograma debería contener bastante más información que una colección de fechas. Su verdadero valor está en mostrar relaciones.

Una tarea comienza cuando otra termina. El entregable de un proyecto. depende de varias actividades previas. Un recurso no puede trabajar en dos partes críticas al mismo tiempo. Una decisión retrasada bloquea el inicio de una fase posterior. Cuando esas relaciones permanecen ocultas, el proyecto puede parecer perfectamente organizado hasta que una pequeña desviación afecta a todo el calendario.

El cronograma convierte esas conexiones en algo visible.

Dentro de la gestión de proyectos, ocupa una posición muy concreta. Los objetivos definen qué resultado se quiere conseguir. La planificación determina cómo se organizarán recursos, alcance, riesgos y trabajo. El cronograma traslada una parte de esa planificación al tiempo.

No decide por sí solo qué tareas merecen existir ni garantiza que las estimaciones sean correctas. Tampoco sustituye el seguimiento. Su función consiste en crear una hipótesis temporal suficientemente clara como para coordinar el trabajo y detectar cuándo la realidad empieza a alejarse de lo previsto.

Por eso, un buen cronograma no es únicamente una lista de fechas. Es un modelo del proyecto.

El cronograma representa una parte de la planificación de proyectos, centrada específicamente en la organización temporal de tareas, recursos e hitos.

GUÍA GRATUITA · MÉTODO AXIA
Recupera el control de tu semana en solo 15 minutos

Descarga gratis “La semana bajo control”: un sistema práctico para decidir qué importa, protegerlo antes de que llegue lo urgente y empezar cada semana con una dirección clara.

15 min Diseña tu semana
1 prioridad Protege lo importante
0 improvisación Empieza con dirección

Te enviaré “La semana bajo control” directamente por email. También recibirás mis próximos contenidos sobre productividad y AXIA. Sin spam. Puedes darte de baja cuando quieras.

✓ 100 % gratuita ✓ Acceso tras confirmar ✓ Baja cuando quieras

El error de convertir el cronograma de un proyecto en una promesa

Uno de los problemas más habituales aparece cuando el cronograma deja de utilizarse como herramienta de gestión y se presenta como una promesa cerrada.

Alguien necesita saber cuándo estará terminado el proyecto. Se calcula una fecha rápida, se distribuyen las tareas hacia atrás y se construye un calendario que confirma exactamente lo que todos esperaban escuchar.

El documento parece preciso, pero la precisión no siempre significa realismo.

Quizá las duraciones se hayan estimado sin consultar a quienes ejecutarán el trabajo. Tal vez no se hayan incluido tiempos de revisión, bloqueos externos, esperas, correcciones o disponibilidad real. También puede ocurrir que todas las tareas se hayan colocado una detrás de otra sin analizar cuáles dependen verdaderamente de las anteriores.

El resultado es un cronograma que funciona mientras nadie lo compare con la realidad.

A mí me resulta más útil trabajar con una fecha razonada que con una fecha cómoda. La diferencia es importante. Una fecha cómoda tranquiliza durante unos días. Una fecha razonada permite tomar decisiones.

Si el plazo es demasiado ajustado, el cronograma debería mostrar qué tendría que cambiar: reducir alcance, aumentar recursos, asumir riesgos, trabajar actividades en paralelo o posponer elementos menos importantes.

Cuando el documento solo sirve para confirmar una expectativa, deja de ser una herramienta de planificación. Se convierte en una decoración administrativa.

El cronograma debería ayudarte a mantener una conversación honesta sobre capacidad, dependencias y prioridades. Incluso cuando esa conversación resulta incómoda.

Para qué sirve realmente un cronograma de un proyecto

La función más evidente de un cronograma es ordenar el trabajo en el tiempo. Permite ver qué debe comenzar primero, qué tareas pueden realizarse en paralelo y qué actividades no pueden avanzar hasta que se complete una dependencia.

Pero su utilidad va mucho más allá.

Un cronograma ayuda a coordinar personas. Cuando varias áreas participan en un mismo proyecto, cada equipo necesita saber cuándo recibirá una entrada, cuándo debe entregar su parte y cómo afectará un retraso al resto.

También permite detectar puntos críticos. No todas las tareas tienen el mismo impacto. Algunas pueden desplazarse varios días sin alterar la fecha final. Otras condicionan una cadena completa de actividades y cualquier demora modifica todo el proyecto.

Además, el cronograma obliga a concretar. Resulta fácil escribir que una fase durará un mes. Es más difícil dividirla en trabajo real, estimar duraciones, reconocer dependencias y comprobar si las personas implicadas disponen de capacidad suficiente.

Esa dificultad es precisamente útil. Hace visibles supuestos que, de otro modo, permanecerían ocultos.

También sirve como referencia para el seguimiento. Si el trabajo real se compara con una planificación razonable, es posible detectar desviaciones antes de que se conviertan en problemas graves.

Sin embargo, no utilizaría el cronograma para controlar cada minuto ni para convertir cualquier cambio en un fracaso. Un proyecto vivo necesita cierta flexibilidad.

El cronograma debería proporcionar orientación, no inmovilidad. Su propósito es ayudarte a comprender las consecuencias de las decisiones, no impedirte modificar el plan cuando aparece información mejor.

El cronograma cobra sentido cuando conoces qué tareas forman la ruta crítica.

Cronograma, calendario, plan y diagrama de Gantt

Estos conceptos suelen utilizarse como si fueran equivalentes, aunque representan cosas diferentes.

El plan del proyecto es el documento más amplio. Puede incluir objetivos, alcance, recursos, presupuesto, riesgos, responsables, comunicación, criterios de calidad y forma de seguimiento.

El cronograma es una parte de ese plan. Se centra en la dimensión temporal del trabajo: qué actividades deben realizarse, cuánto podrían durar, en qué orden se ejecutarán y cuándo se espera completar los principales hitos.

El calendario muestra fechas concretas. Puede ser útil para reuniones, entregas, revisiones o eventos, pero no siempre representa las relaciones entre las actividades.

El diagrama de Gantt es una forma visual de mostrar el cronograma. Utiliza barras horizontales para representar la duración de las tareas y facilita observar solapamientos, dependencias y progreso.

Por tanto, el Gantt no es el cronograma completo. Es una de las maneras de visualizarlo.

Esta diferencia parece teórica, pero evita muchos errores. He visto proyectos donde se crea un calendario con fechas y se considera que ya existe un cronograma. También ocurre que se diseña un Gantt muy atractivo sin haber estimado correctamente las tareas que contiene.

La herramienta visual no corrige una planificación débil.

Puedes representar un cronograma mediante una tabla, una línea temporal, un calendario o un Gantt. El formato importa menos que la calidad de las decisiones que existen detrás.

Antes de elegir cómo mostrarlo, conviene decidir qué información necesitas comprender y quién va a utilizarla.

Elementos de un cronograma de proyecto

Un cronograma útil necesita algunos elementos básicos. No todos los proyectos requieren el mismo nivel de detalle, pero eliminar cualquiera de estas piezas puede ocultar problemas importantes.

El primer elemento son los entregables. Representan resultados concretos que el proyecto debe producir. Ayudan a evitar que el cronograma se convierta en una lista interminable de actividades sin una conexión visible con el resultado.

Después aparecen las tareas necesarias para completar cada entregable. Deben tener un nivel de detalle suficiente para poder estimarlas, asignarlas y revisar su avance, pero no tanto como para convertir el cronograma en un registro de movimientos insignificantes.

La duración estimada indica cuánto tiempo puede necesitar cada tarea. No es lo mismo que el esfuerzo. Una actividad puede requerir ocho horas de trabajo y extenderse durante cinco días porque depende de revisiones, aprobaciones o disponibilidad parcial.

Las dependencias muestran qué actividades están relacionadas. Una tarea puede necesitar que otra termine, que comience o que alcance cierto punto antes de poder continuar.

Los responsables aclaran quién coordina o ejecuta cada parte. También conviene incluir hitos, que representan momentos importantes sin necesidad de tener una duración propia: una aprobación, una entrega, una validación o el cierre de una fase.

Finalmente, el cronograma necesita fechas, recursos y cierto margen para absorber incertidumbre.

La calidad del documento depende menos de cuántos campos incluya y más de si esos campos permiten comprender cómo puede avanzar o bloquearse el proyecto.

Una vez definidas las fechas, muchas personas utilizan el método Kanban para visualizar el avance diario de las tareas y detectar retrasos con mayor facilidad.

Antes de añadir fechas, define el trabajo real

Uno de los errores que más he cometido al planificar proyectos ha sido empezar por el calendario.

Abría una herramienta, elegía una fecha de inicio, colocaba una fecha de entrega y comenzaba a rellenar el espacio intermedio con tareas. Sin darme cuenta, no estaba calculando cuánto podía durar el trabajo. Estaba intentando justificar un plazo decidido previamente.

Ahora prefiero empezar por los resultados.

¿Qué debe existir cuando el proyecto termine? ¿Qué entregables permiten reconocer que se ha completado? ¿Qué trabajo hace falta para producir cada uno? ¿Qué decisiones, validaciones o recursos pueden condicionar ese trabajo?

Cuando los entregables están claros, resulta más fácil dividirlos en actividades reales. Y cuando las actividades son suficientemente concretas, las estimaciones empiezan a tener sentido.

También conviene diferenciar entre tareas y actividades demasiado genéricas. “Crear la web” no es una tarea útil para un cronograma. Puede incluir arquitectura, diseño, desarrollo, contenidos, revisión, pruebas y publicación. Si todo aparece dentro de una única barra, los retrasos permanecerán ocultos hasta el final.

Pero tampoco es necesario descomponer cada acción hasta el nivel de responder un correo o crear una carpeta. El nivel adecuado es aquel que permite estimar, asignar y comprobar el avance sin dedicar más tiempo a mantener el cronograma que a ejecutar el proyecto.

Antes de decidir cuándo ocurrirá el trabajo, necesitas saber qué trabajo existe realmente.

Antes de construir un cronograma conviene definir los objetivos de un proyecto, porque las fechas solo tienen sentido cuando existe un resultado claro que alcanzar.

Cómo dividir un proyecto sin fragmentarlo demasiado

Dividir un proyecto ayuda a estimarlo, pero también puede generar una falsa sensación de control.

Cuando cada pequeña acción se convierte en una tarea independiente, el cronograma crece, exige actualizaciones constantes y termina siendo difícil distinguir lo importante de lo accesorio. El equipo dedica más energía a mantener el documento y menos a comprender el proyecto.

Yo intentaría dividir el trabajo alrededor de entregables, decisiones o avances verificables.

Una tarea debería tener un resultado reconocible. “Trabajar en el diseño” es ambiguo. “Aprobar el diseño de la página principal” permite saber cuándo está terminado y qué puede comenzar después.

También es útil observar la duración. Si una tarea ocupa varias semanas y su avance no puede comprobarse con claridad, probablemente necesite dividirse. Si dura unos minutos y no condiciona nada, quizá no merezca aparecer en el cronograma principal.

Otra referencia es la dependencia. Una actividad debería separarse cuando otra persona, fase o entregable depende de su finalización.

El objetivo no es representar cada movimiento del proyecto. Es mostrar la estructura temporal necesaria para coordinarlo.

En proyectos complejos puede existir un cronograma general con fases, entregables e hitos, acompañado de planes más detallados para cada equipo. De esta manera, la visión global se mantiene comprensible sin perder el nivel operativo.

Un buen cronograma permite acercarse y alejarse. Muestra suficiente detalle para actuar, pero conserva una imagen clara del conjunto.

Cómo estimar la duración sin inventar fechas

Estimar la duración de una tarea no consiste en elegir una cifra que parezca razonable. Consiste en analizar cuánto trabajo exige, qué disponibilidad existe y qué interrupciones pueden aparecer entre el inicio y la finalización.

Durante mucho tiempo confundí esfuerzo con duración. Si una tarea requería ocho horas, asumía que podía completarse en un día. Sin embargo, esas ocho horas podían repartirse durante una semana porque la persona responsable tenía otras obligaciones, necesitaba esperar una validación o dependía de información externa.

Por eso, antes de asignar fechas, separaría tres conceptos: esfuerzo, duración y disponibilidad. El esfuerzo representa las horas reales de trabajo. La duración indica el tiempo transcurrido desde que la tarea comienza hasta que termina. La disponibilidad refleja cuánto tiempo puede dedicar realmente la persona responsable.

También preguntaría a quien va a ejecutar la tarea. Las estimaciones realizadas desde fuera suelen ignorar pasos, dificultades y dependencias que solo conoce quien realiza el trabajo.

Cuando existe incertidumbre, prefiero utilizar rangos antes que cifras artificialmente precisas. Una tarea puede durar entre tres y cinco días. Ese margen transmite más información que afirmar que terminará exactamente el jueves a las doce.

El objetivo no es adivinar el futuro. Es construir una previsión suficientemente realista como para organizar recursos, identificar riesgos y reconocer cuándo una desviación empieza a afectar al resto del proyecto.

Identificar dependencias antes de ordenar el cronograma

Las dependencias son una de las partes más importantes del cronograma y, al mismo tiempo, una de las que más fácilmente se pasan por alto.

Una tarea depende de otra cuando no puede comenzar, avanzar o terminar sin que ocurra algo previamente. Puede necesitar un documento, una aprobación, una decisión, un recurso o el resultado de otro equipo.

Si estas relaciones no aparecen en el cronograma, el trabajo parece más independiente de lo que realmente es. Varias tareas se programan al mismo tiempo, aunque en la práctica una de ellas permanecerá bloqueada esperando a las demás.

Yo revisaría cada actividad con una pregunta sencilla: ¿qué necesito tener disponible antes de comenzar?

Después preguntaría qué trabajo depende de su finalización.

Este análisis permite construir una secuencia lógica y descubrir puntos frágiles. Si cinco tareas dependen de una única aprobación, esa aprobación merece más atención que una actividad aislada, aunque dure menos tiempo.

También conviene distinguir entre dependencias reales y hábitos de trabajo. A veces dos tareas se ejecutan de forma consecutiva porque siempre se ha hecho así, aunque podrían avanzar en paralelo.

Reducir dependencias innecesarias puede acortar el proyecto sin aumentar la presión sobre el equipo.

Un cronograma de un proyecto se vuelve realmente útil cuando muestra no solo cuándo ocurre cada tarea, sino qué consecuencias tendría que no ocurriera en el momento previsto.

Asignar responsables y comprobar la capacidad real

Asignar una persona responsable a cada tarea no significa llenar una columna con nombres. Significa comprobar quién coordinará el trabajo, quién tomará las decisiones necesarias y quién responderá cuando aparezca un bloqueo.

El problema es que muchos cronogramas distribuyen tareas sin analizar la capacidad real. Una misma persona aparece como responsable de varias actividades simultáneas y, sobre el papel, todas avanzan a la vez. En la práctica, tendrá que elegir cuál atender primero.

Esta sobreasignación crea retrasos invisibles. Las fechas parecen posibles porque cada tarea se ha estimado de manera independiente, pero el conjunto supera claramente el tiempo disponible.

Antes de cerrar el calendario, revisaría el cronograma por persona, equipo o recurso. Si alguien concentra demasiadas tareas críticas durante el mismo periodo, será necesario cambiar fechas, repartir responsabilidades o reducir el alcance.

También evitaría confundir responsable con participante. Muchas personas pueden colaborar en una tarea, pero debería existir alguien que mantenga la visión del resultado y facilite su cierre.

La capacidad no depende únicamente de las horas disponibles. También influye el cambio constante de contexto. Saltar entre varias tareas complejas puede reducir el rendimiento aunque la suma matemática parezca correcta.

Un cronograma realista no distribuye trabajo ideal. Distribuye trabajo que personas concretas pueden ejecutar dentro de las condiciones reales del proyecto.

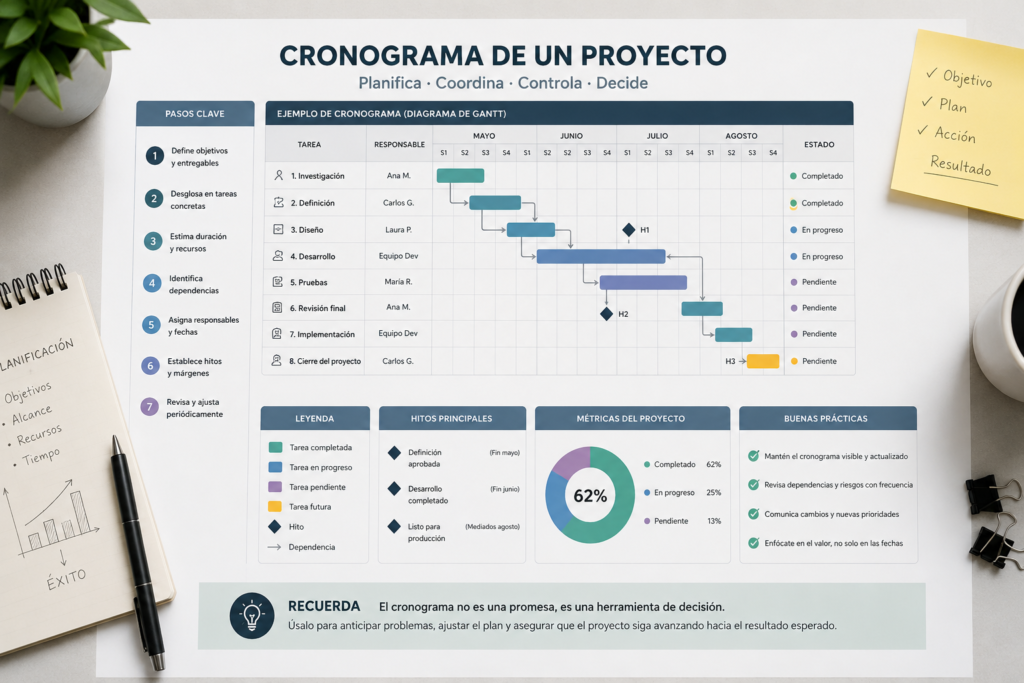

Ejemplo de cronograma de un proyecto con tareas, responsables, dependencias, hitos, seguimiento y diagrama de Gantt
Un cronograma eficaz conecta tareas, responsables, dependencias e hitos para facilitar el seguimiento y la toma de decisiones.

Cómo utilizar los hitos de un proyecto

Los hitos representan momentos relevantes dentro del proyecto. No son tareas ni tienen una duración propia. Señalan que se ha alcanzado una condición importante: una aprobación, una entrega, una validación, el final de una fase o una decisión que permite continuar.

Me parecen especialmente útiles porque ayudan a observar el proyecto sin tener que revisar cada actividad. Un cronograma puede contener decenas de tareas, pero unos pocos hitos permiten comprender si el avance general sigue el ritmo previsto.

Un hito debería representar algo verificable. “Proyecto avanzado” no aporta demasiada información. “Diseño aprobado”, “versión inicial publicada” o “pruebas completadas” indican con claridad qué ha ocurrido.

También utilizaría los hitos para crear puntos de decisión. Antes de continuar hacia una fase costosa, el equipo puede comprobar si el resultado anterior cumple las condiciones necesarias.

Esto evita avanzar por inercia.

No llenaría el cronograma de hitos. Si cada tarea se convierte en uno, dejan de funcionar como señales relevantes. Seleccionaría únicamente aquellos momentos que cambian el estado del proyecto, desbloquean trabajo posterior o permiten evaluar si merece la pena continuar.

Dentro del seguimiento de proyectos, los hitos ofrecen una referencia sencilla para comparar el avance real con el previsto. Si uno se retrasa, el equipo puede analizar las consecuencias antes de que la desviación se extienda silenciosamente hacia la fecha final.

Añadir márgenes sin inflar cada tarea

Todo cronograma contiene incertidumbre. Algunas tareas tardarán menos de lo esperado y otras necesitarán más tiempo. El problema aparece cuando se intenta ocultar esa incertidumbre aumentando discretamente todas las estimaciones.

Cada persona añade un pequeño margen a su tarea. Después, el responsable del proyecto añade otro margen general. Finalmente, la dirección modifica la fecha para adaptarla a sus expectativas. El cronograma termina mezclando precaución, negociación y deseos sin que nadie sepa cuánto tiempo necesita realmente el trabajo.

Prefiero separar las estimaciones del margen de seguridad.

Primero calcularía la duración razonable de las actividades. Después incorporaría reservas visibles en los puntos donde exista mayor riesgo, especialmente antes de entregas críticas o en cadenas de tareas con muchas dependencias.

El margen no debería utilizarse para disimular una planificación débil. Debe proteger el proyecto frente a variaciones que no pueden eliminarse completamente.

También evitaría pensar que añadir más margen siempre mejora el cronograma. Un plazo excesivamente amplio puede reducir la urgencia, ocultar problemas y retrasar decisiones que podrían tomarse antes.

La reserva debe ser proporcional al nivel de incertidumbre, al coste del retraso y a la capacidad de corregir el rumbo.

La honestidad vuelve a ser importante. Un cronograma fiable distingue entre duración estimada, contingencia y compromiso final. Cuando todo queda mezclado en una única fecha, resulta mucho más difícil aprender de las desviaciones.

Ejemplo de cronograma de un proyecto

Muchas organizaciones estructuran sus cronogramas alrededor de las distintas fases de un proyecto, facilitando la coordinación entre equipos y entregables.

Imaginemos un proyecto sencillo: crear y publicar una nueva página web para presentar un servicio.

El primer entregable podría ser la definición de la propuesta. Incluye recopilar información, concretar el mensaje, identificar al usuario objetivo y aprobar la estructura general. Esta parte puede durar cinco días y termina con un primer hito: contenido y arquitectura aprobados.

Después comienza el diseño. Puede desarrollarse durante cuatro días, aunque depende directamente de la estructura anterior. Cuando el diseño se aprueba, empieza el desarrollo técnico, estimado en seis días.

Mientras se desarrolla la página, el contenido definitivo puede revisarse en paralelo, siempre que no se modifique la arquitectura principal. Una vez terminado el desarrollo, se integran los textos, se realizan pruebas y se corrigen errores.

El cronograma podría incluir otro hito: versión preparada para revisión. Después se reserva un periodo de dos días para validación y tres días para ajustes finales.

La publicación representa el último hito.

Este ejemplo parece sencillo, pero ya permite detectar relaciones importantes. Si se retrasa la aprobación de la estructura, también se desplazan el diseño y el desarrollo. En cambio, algunas revisiones de contenido podrían adelantarse sin afectar a la fecha final.

El valor del cronograma no está en afirmar que la página se publicará exactamente un día concreto. Está en mostrar qué trabajo condiciona esa fecha y qué decisiones pueden protegerla.

Este ejemplo de cronograma de proyecto muestra cómo organizar tareas, responsables y fechas dentro de una planificación temporal coherente.

Cómo mantener actualizado el cronograma de un proyecto

La frecuencia de revisión y el nivel de detalle del cronograma dependen en gran medida de las metodologías de gestión de proyectos utilizadas por el equipo.

Un cronograma que no se actualiza pierde utilidad rápidamente. Sin embargo, actualizarlo no significa cambiar fechas todos los días para que siempre parezca correcto.

La revisión debe comparar lo previsto con lo que realmente está ocurriendo. ¿Qué tareas han terminado? ¿Cuáles siguen abiertas? ¿Qué nuevas dependencias han aparecido? ¿Existe algún retraso que afecte a la ruta principal?

Yo establecería una frecuencia de revisión proporcional al ritmo del proyecto. En un proyecto breve o cambiante puede ser necesario revisarlo varias veces por semana. En uno más estable puede ser suficiente una revisión semanal.

Cuando aparece una desviación, no modificaría inmediatamente la fecha final. Primero analizaría si existe margen, si alguna tarea puede realizarse en paralelo, si conviene reasignar recursos o si debe reducirse el alcance.

Actualizar no consiste en borrar la diferencia entre el plan y la realidad. Consiste en utilizar esa diferencia para decidir.

También conservaría cierta trazabilidad. Saber cómo ha cambiado el cronograma ayuda a mejorar futuras estimaciones y detectar patrones repetidos.

Si todas las revisiones externas se retrasan, quizá el problema no esté en las tareas internas, sino en una dependencia que nunca se planifica correctamente.

El cronograma debería evolucionar con el proyecto, pero mantener suficiente estabilidad como para seguir sirviendo de referencia.

Actualizar el cronograma forma parte del seguimiento de proyectos, permitiendo detectar desviaciones antes de que afecten a los objetivos o plazos previstos.

Errores frecuentes al crear un cronograma

El primer error es comenzar por una fecha de entrega y forzar todas las tareas para que encajen. El segundo es estimar sin consultar a quienes ejecutarán el trabajo.

También se falla al ignorar dependencias, revisiones y tiempos de espera. El cronograma incluye el trabajo visible, pero olvida aprobaciones, correcciones, reuniones de decisión o disponibilidad de recursos externos.

Otro error es planificar a todas las personas al cien por cien de su capacidad. Ningún proyecto ocurre en un entorno perfecto. Existen interrupciones, tareas operativas, incidencias y cambios de prioridad.

También conviene evitar cronogramas demasiado detallados. Cuando contienen cientos de tareas pequeñas, mantenerlos se convierte en un proyecto adicional.

En el extremo contrario, un cronograma excesivamente general oculta el avance real. Si una fase dura dos meses y no contiene puntos intermedios, el retraso puede descubrirse demasiado tarde.

Finalmente, muchas personas dejan de utilizar el cronograma cuando aparece la primera desviación. Precisamente en ese momento comienza su parte más valiosa.

Un cronograma no fracasa porque una fecha cambie. Fracasa cuando ya no permite comprender por qué ha cambiado, qué elementos se ven afectados y qué decisiones siguen disponibles.

El cronograma dentro de AXIA

Dentro de AXIA, el cronograma conecta el proyecto con el tiempo, pero no sustituye la dirección.

Antes de organizar fechas, necesito saber qué resultado quiero conseguir y por qué merece atención. Después puedo definir el proyecto, sus entregables y la secuencia de trabajo necesaria.

El cronograma convierte esa estructura en una previsión temporal. Las acciones diarias permiten ejecutarla y la revisión comprueba si el avance real sigue teniendo sentido.

Esta relación evita dos problemas habituales. El primero es llenar el calendario de tareas que no contribuyen a ningún objetivo importante. El segundo es mantener un proyecto activo solo porque aparece planificado, aunque haya dejado de aportar valor.

AXIA no pretende que el cronograma se cumpla de forma rígida. Busca que cada cambio se analice dentro del conjunto. Si una tarea se retrasa, no basta con moverla. Hay que comprobar qué objetivo, entregable o acción posterior se ve afectada.

El cronograma aporta visibilidad. La revisión aporta criterio.

Cuando ambas capas trabajan juntas, el proyecto deja de ser una sucesión de fechas y se convierte en un sistema de avance consciente.

Preguntas frecuentes sobre el cronograma de un proyecto

¿Qué es el cronograma de un proyecto?

El cronograma de un proyecto es la representación temporal de las tareas, duraciones, fechas, responsables, dependencias e hitos necesarios para completar un resultado dentro de un plazo determinado.

¿Cómo se hace un cronograma de un proyecto?

Primero se definen los entregables y las tareas. Después se estima su duración, se identifican dependencias, se asignan responsables y se establecen fechas, hitos y márgenes de seguridad.

¿Qué elementos debe incluir un cronograma?

Debe incluir tareas, fechas de inicio y finalización, duración estimada, responsables, dependencias, recursos, hitos y el progreso real de cada actividad.

¿Cuál es la diferencia entre cronograma y diagrama de Gantt?

El cronograma contiene toda la planificación temporal del proyecto. El diagrama de Gantt es una forma visual de representarlo mediante barras que muestran tareas, duraciones y relaciones.

¿Para qué sirve un cronograma de actividades?

Sirve para organizar el trabajo, coordinar personas, anticipar bloqueos, detectar retrasos y comprender cómo afecta cada desviación a la fecha final del proyecto.

¿Con qué frecuencia debe actualizarse?

Debe revisarse con una frecuencia adaptada al ritmo del proyecto. En proyectos cambiantes puede actualizarse varias veces por semana; en proyectos estables suele bastar una revisión semanal.

¿Qué herramienta puede utilizarse para crear un cronograma?

Puede elaborarse con una hoja de cálculo, un calendario, un diagrama de Gantt o herramientas como Asana, ClickUp, Trello, Microsoft Project o Jira.

Conclusión: planificar el tiempo sin fingir certeza

Crear el cronograma de un proyecto no consiste en adivinar el futuro ni en prometer que todo sucederá exactamente según el plan.

Consiste en comprender el trabajo, ordenar dependencias, comprobar la capacidad disponible y construir una previsión útil para coordinar decisiones.

Un buen cronograma muestra tareas, responsables, duraciones, hitos y relaciones. También reconoce que existen riesgos, cambios e información que todavía no conocemos.

Su calidad no se mide por lo bonito que queda el diagrama ni por la precisión de sus fechas. Se mide por su capacidad para mostrar qué está ocurriendo y qué consecuencias tiene cada desviación.

La planificación ofrece una dirección temporal. El seguimiento mantiene esa dirección conectada con la realidad.

Y cuando el proyecto cambia, el cronograma no debería convertirse en un documento obsoleto ni en una promesa que todos intentan proteger.

Debería ayudarnos a mirar el proyecto de frente, entender qué ha cambiado y decidir con claridad cuál es el siguiente paso.

David, creador de Guías Productividad
David, creador de Guías Productividad y autor del sistema AXIA.

David Navio

Durante mucho tiempo preparé cronogramas intentando que todas las fechas encajaran desde el principio. El documento quedaba ordenado, el proyecto parecía controlado y la entrega final resultaba tranquilizadora. El problema aparecía cuando una estimación fallaba, una aprobación se retrasaba o una tarea bloqueaba silenciosamente todo lo que venía después.

Con la experiencia entendí que el cronograma de un proyecto no debería construirse para aparentar certeza. Debe mostrar cómo se relacionan las tareas, qué dependencias condicionan el avance y dónde puede aparecer una desviación antes de que afecte a todo el proyecto.

Un buen cronograma no promete que nada cambiará.

Permite comprender qué cambia, qué consecuencias tiene y qué decisión conviene tomar a continuación.
