Cuando un proyecto empieza a crecer, también lo hace su complejidad. Las tareas dejan de depender únicamente del esfuerzo del equipo y comienzan a aparecer relaciones entre actividades, dependencias, plazos inciertos y decisiones que pueden afectar a todo el calendario. En ese momento, improvisar deja de ser una opción. Necesitas una herramienta que te ayude a visualizar el proyecto completo antes de que aparezcan los problemas. Precisamente para eso nació PERT.
Aunque hoy existen numerosos programas capaces de planificar proyectos automáticamente, la técnica PERT sigue siendo una de las herramientas más valiosas para comprender cómo se relacionan las distintas actividades y qué impacto puede tener cualquier retraso sobre el resultado final. No pretende decirte qué hacer, sino ayudarte a entender qué puede ocurrir antes de que ocurra.
En esta guía descubrirás qué es PERT, cómo funciona, cuáles son sus ventajas, cuándo merece la pena utilizarlo y por qué continúa siendo una referencia en la gestión de proyectos décadas después de su creación.

Qué es PERT
PERT son las siglas de Program Evaluation and Review Technique, una técnica de planificación desarrollada para representar gráficamente las tareas de un proyecto, sus dependencias y el tiempo necesario para completar cada una de ellas.
La técnica PERT forma parte de las herramientas ampliamente utilizadas en dirección de proyectos y puede complementarse con las buenas prácticas del Project Management Institute (PMI).
Su principal objetivo consiste en ayudar a los responsables del proyecto a comprender el orden lógico de las actividades y calcular cuánto tiempo podría durar el proyecto teniendo en cuenta que no todas las tareas presentan el mismo nivel de incertidumbre.
A diferencia de otras herramientas de planificación, PERT no parte de una única estimación temporal. Para cada actividad considera tres escenarios diferentes: el tiempo más optimista, el más probable y el más pesimista. Gracias a esta información es posible obtener una estimación mucho más realista de la duración del proyecto y detectar con mayor facilidad aquellas tareas que representan un mayor riesgo para el calendario.
Esta forma de planificar resulta especialmente útil en proyectos complejos, donde existen numerosas dependencias entre actividades y pequeños retrasos pueden desencadenar importantes desviaciones en los plazos previstos.
Descarga gratis “La semana bajo control”: un sistema práctico para decidir qué importa, protegerlo antes de que llegue lo urgente y empezar cada semana con una dirección clara.
Te enviaré “La semana bajo control” directamente por email. También recibirás mis próximos contenidos sobre productividad y AXIA. Sin spam. Puedes darte de baja cuando quieras.
Para qué sirve PERT en la gestión de proyectos
Uno de los mayores errores al planificar un proyecto consiste en asumir que todas las tareas se desarrollarán exactamente como se ha previsto. La realidad suele ser bastante diferente. Aparecen cambios, retrasos, incidencias técnicas o dependencias que modifican continuamente el calendario inicial.
La técnica PERT ayuda precisamente a gestionar esa incertidumbre. Su función no consiste únicamente en representar actividades dentro de un diagrama, sino en ofrecer una visión mucho más estratégica del proyecto para comprender cómo afecta cada tarea al conjunto.
Gracias a PERT es posible identificar las actividades críticas, calcular la duración estimada del proyecto, detectar posibles cuellos de botella y analizar qué consecuencias tendría un retraso en cualquiera de las fases del trabajo.
Por ese motivo, esta técnica sigue utilizándose en proyectos de ingeniería, desarrollo de software, construcción, investigación y en cualquier iniciativa donde la planificación tenga un papel decisivo. Más que un simple diagrama, PERT se convierte en una herramienta que permite tomar decisiones con mayor información y reducir la incertidumbre antes de que el proyecto entre en ejecución.
Cómo funciona un diagrama PERT
A simple vista, un diagrama PERT puede parecer complejo. Sin embargo, cuando se entiende su lógica, se convierte en una de las herramientas más intuitivas para planificar proyectos. Su funcionamiento se basa en representar cada actividad como una parte de un proceso conectado, mostrando qué tareas deben completarse antes de que puedan comenzar las siguientes. De esta forma, el proyecto deja de verse como una lista de acciones independientes y pasa a entenderse como un sistema donde cada decisión influye en el resto.
Lo que diferencia a PERT de otras técnicas de planificación es que no trabaja con una única duración estimada para cada actividad. En su lugar, utiliza tres escenarios distintos: un tiempo optimista, un tiempo más probable y un tiempo pesimista. A partir de estas tres estimaciones se calcula una duración esperada mucho más cercana a la realidad, especialmente en proyectos donde existe un alto nivel de incertidumbre.
Gracias a este enfoque, el director del proyecto no solo conoce cuánto podría durar cada tarea, sino también qué actividades tienen mayor capacidad para retrasar el proyecto completo y cuáles ofrecen un mayor margen de maniobra.
Analizar las dependencias también facilita una mejor gestión de riesgos en proyectos antes de comenzar la ejecución.
Una vez definida la secuencia de actividades mediante PERT, es posible establecer los principales hitos de un proyecto.
Cómo hacer un diagrama PERT paso a paso
Aunque hoy existen numerosas herramientas capaces de generar diagramas automáticamente, comprender el proceso de elaboración sigue siendo fundamental para interpretar correctamente la información que proporciona.
El primer paso consiste en identificar todas las actividades necesarias para completar el proyecto. Cada tarea debe describirse de forma clara y tener un inicio y un final perfectamente definidos.
Después se establecen las dependencias entre actividades. Algunas podrán ejecutarse simultáneamente, mientras que otras no podrán comenzar hasta que finalicen determinadas tareas previas. Esta relación entre actividades constituye la base del diagrama PERT.
Una vez definida la estructura del proyecto, llega el momento de estimar la duración de cada actividad utilizando los tres escenarios temporales: optimista, más probable y pesimista. Con esta información se calcula el tiempo esperado de cada tarea y se obtiene una previsión mucho más realista de la duración total del proyecto.
Finalmente, se representa gráficamente toda la red de actividades, permitiendo visualizar de un solo vistazo el flujo completo del proyecto y detectar aquellos puntos donde un pequeño retraso podría afectar al calendario general.
La técnica PERT aparece con frecuencia dentro de las buenas prácticas recogidas por PMBOK para planificar proyectos.
Cómo se calcula el tiempo estimado en PERT
Uno de los aspectos más conocidos de la técnica PERT es su forma de estimar la duración de las actividades. En lugar de confiar en una única previsión, utiliza una media ponderada basada en tres posibles escenarios.
Para cada actividad se calcula:
- Tiempo optimista: si todo transcurre mejor de lo esperado.
- Tiempo más probable: el escenario que se considera más realista.
- Tiempo pesimista: si aparecen dificultades o retrasos importantes.
Con estos tres valores se obtiene una duración esperada mediante una fórmula muy sencilla:
Tiempo esperado = (Optimista + 4 × Más probable + Pesimista) ÷ 6
La ventaja de este sistema es que concede mayor peso al escenario más probable sin ignorar la incertidumbre existente. Como resultado, las estimaciones suelen ser mucho más fiables que aquellas basadas únicamente en una única previsión realizada al inicio del proyecto.
Este enfoque convierte a PERT en una herramienta especialmente útil cuando resulta difícil conocer con precisión cuánto tiempo requerirá cada actividad.
Ventajas y desventajas de PERT
Como cualquier herramienta de planificación, PERT no es una solución universal. Su utilidad depende del tipo de proyecto y de la forma en que se aplique. Cuando se utiliza correctamente, ofrece una visión mucho más completa del trabajo que una simple lista de tareas, ya que permite comprender cómo se relacionan las actividades y dónde pueden aparecer los principales riesgos.
Entre sus ventajas destaca la capacidad para planificar proyectos complejos con un elevado grado de incertidumbre. También facilita la identificación de dependencias, mejora la estimación de plazos y ayuda a detectar las actividades que podrían retrasar todo el proyecto. Además, proporciona una base mucho más sólida para tomar decisiones antes de que aparezcan los problemas.
Sin embargo, PERT también presenta algunas limitaciones. Elaborar el diagrama requiere tiempo, especialmente en proyectos con cientos de actividades. Además, la calidad de los resultados dependerá directamente de la precisión con la que se estimen los tiempos de cada tarea. Si esas estimaciones son poco realistas, el diagrama perderá gran parte de su utilidad.
Por ese motivo, PERT debe entenderse como una herramienta de apoyo para la toma de decisiones y no como una garantía de que el proyecto cumplirá exactamente los plazos previstos.
PERT vs diagrama de Gantt
Es muy frecuente comparar PERT con el diagrama de Gantt porque ambas herramientas sirven para planificar proyectos. Sin embargo, responden a necesidades diferentes y, en la práctica, suelen complementarse mucho mejor de lo que muchas personas imaginan.
El diagrama de Gantt muestra las tareas distribuidas sobre un calendario. Permite conocer cuándo empieza cada actividad, cuánto dura y cuál es su fecha prevista de finalización. Su principal fortaleza es ofrecer una visión muy clara del cronograma del proyecto.
PERT, en cambio, pone el foco en las relaciones entre las actividades. Su objetivo es representar las dependencias, analizar la incertidumbre y comprender cómo afecta cada tarea al desarrollo global del proyecto.
Dicho de otra forma, mientras Gantt responde principalmente a la pregunta «cuándo ocurre cada tarea», PERT ayuda a entender «cómo se relacionan todas las tareas entre sí».
Precisamente por eso, muchas organizaciones utilizan ambas herramientas de manera conjunta. PERT facilita la planificación inicial y el análisis de dependencias, mientras que el diagrama de Gantt resulta especialmente útil para realizar el seguimiento diario del proyecto.
PERT y la ruta crítica
Existe una relación muy estrecha entre PERT y la ruta crítica, hasta el punto de que ambos conceptos suelen estudiarse conjuntamente en dirección de proyectos.
Una vez construido el diagrama PERT, resulta mucho más sencillo identificar la secuencia de actividades que determina la duración total del proyecto. Esa secuencia recibe el nombre de ruta crítica y está formada por aquellas tareas que no disponen de margen de retraso sin afectar al calendario general.
Conocer esta información permite priorizar recursos, anticipar posibles incidencias y centrar la atención en las actividades realmente decisivas para cumplir los plazos establecidos.
En otras palabras, PERT ayuda a representar el proyecto y la ruta crítica permite identificar cuáles son las tareas que nunca deberían retrasarse. Juntas forman una de las combinaciones más eficaces para planificar proyectos complejos y reducir la incertidumbre durante toda su ejecución.

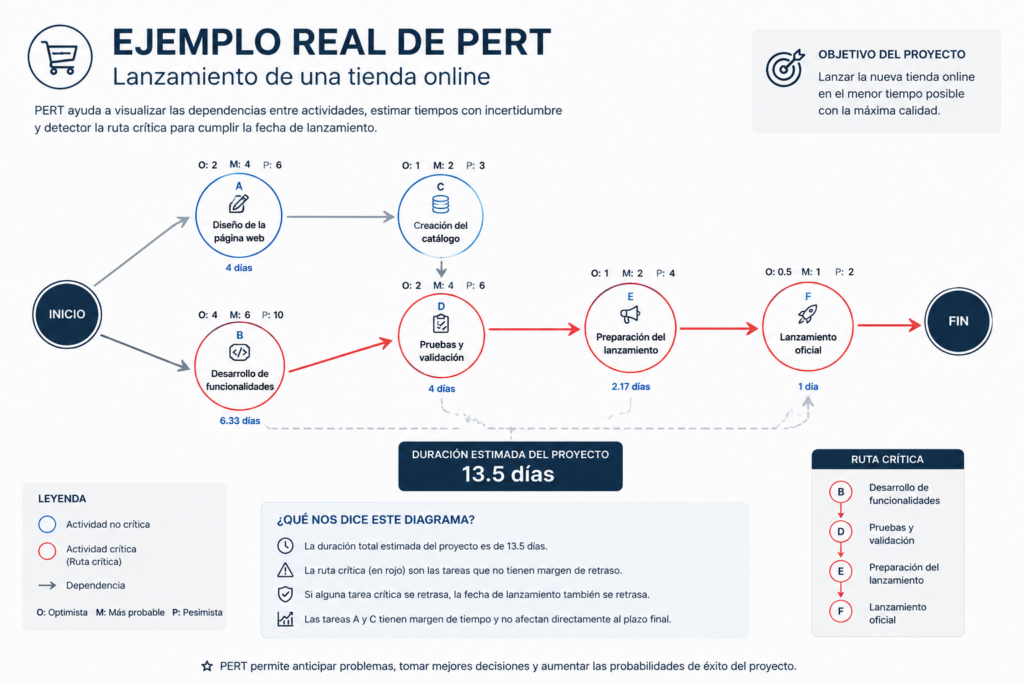

Ejemplo de un diagrama PERT
Imagina que una empresa quiere lanzar una nueva tienda online. Antes de publicarla, debe completar diferentes actividades como diseñar la página, desarrollar las funcionalidades, crear el catálogo de productos, realizar pruebas y preparar la estrategia de lanzamiento.
A simple vista puede parecer que todas las tareas son independientes, pero en realidad muchas dependen unas de otras. El desarrollo no puede finalizar sin el diseño, las pruebas necesitan que la plataforma esté terminada y el lanzamiento solo podrá producirse cuando todo el sistema funcione correctamente.
Con un diagrama PERT, el director del proyecto representa todas estas relaciones y calcula la duración estimada de cada actividad utilizando los tres escenarios temporales. Gracias a ello puede detectar qué tareas forman la ruta crítica, cuáles disponen de cierto margen y dónde conviene concentrar los recursos para evitar retrasos.
Este tipo de análisis permite tomar decisiones mucho antes de que aparezcan los problemas y ofrece una visión mucho más completa que limitarse a elaborar un calendario de trabajo.

AXIA y PERT
Aprender a utilizar PERT puede ayudarte a planificar mejor un proyecto, pero existe una diferencia que muchas personas descubren demasiado tarde: planificar un proyecto no es lo mismo que construir un sistema que te permita tomar mejores decisiones cada día.
Puedes dominar diagramas, metodologías y herramientas, pero si trabajas sin una dirección clara acabarás reaccionando continuamente a los problemas en lugar de anticiparte a ellos.
AXIA nace precisamente para cambiar esa forma de trabajar. No es una metodología de gestión de proyectos, sino un sistema diseñado para ayudarte a pensar con claridad, mantener el foco y avanzar con una estrategia sólida, incluso cuando la incertidumbre forma parte del camino.
Empieza hoy con AXIA y convierte la planificación en una trayectoria construida con propósito.
Errores más comunes al utilizar PERT
Uno de los errores más habituales consiste en pensar que PERT sirve para predecir exactamente cuándo terminará un proyecto. En realidad, la técnica no elimina la incertidumbre; simplemente ayuda a gestionarla de una forma mucho más realista.
También es frecuente construir diagramas excesivamente complejos, con decenas o incluso cientos de actividades difíciles de interpretar. Cuando ocurre esto, la herramienta deja de facilitar la planificación y termina convirtiéndose en un documento que nadie consulta durante la ejecución del proyecto.
Otro error consiste en asignar estimaciones poco realistas. Si los tiempos optimista, probable y pesimista se calculan sin un análisis riguroso, todo el diagrama perderá fiabilidad y las decisiones dejarán de apoyarse en información útil.
Por último, muchas organizaciones elaboran el diagrama al inicio del proyecto y nunca vuelven a revisarlo. Sin embargo, PERT solo aporta valor cuando evoluciona junto al proyecto y se actualiza cada vez que cambian las actividades, los plazos o las prioridades.
Preguntas frecuentes sobre PERT
PERT son las siglas de Program Evaluation and Review Technique, una técnica de planificación utilizada para representar las actividades de un proyecto, sus dependencias y la duración estimada de cada tarea.
PERT se centra en las relaciones entre las actividades y en la incertidumbre de los plazos, mientras que el diagrama de Gantt muestra las tareas distribuidas sobre un calendario para facilitar el seguimiento del proyecto.
PERT resulta especialmente útil en proyectos complejos donde existe incertidumbre sobre la duración de las tareas, como desarrollos tecnológicos, proyectos de ingeniería, investigación, construcción o implantación de nuevos sistemas.
Sí. Aunque existen herramientas mucho más avanzadas para planificar proyectos, los principios de PERT continúan utilizándose porque ayudan a comprender las dependencias entre actividades, estimar plazos de forma más realista e identificar la ruta crítica antes de comenzar la ejecución.
Conclusión
Aunque fue desarrollada hace varias décadas, la técnica PERT continúa siendo una herramienta extraordinariamente útil para comprender cómo se estructura un proyecto antes de ponerlo en marcha. Su capacidad para representar dependencias, estimar tiempos teniendo en cuenta la incertidumbre e identificar las actividades críticas permite tomar decisiones mucho más fundamentadas desde las primeras fases de planificación.
Utilizada junto al diagrama de Gantt, la ruta crítica y una adecuada gestión de riesgos en proyectos, PERT ayuda a construir proyectos más predecibles, organizados y fáciles de controlar. Más que un simple diagrama, representa una forma de pensar que prioriza la planificación inteligente frente a la improvisación.

David Navio
Con el tiempo he descubierto que los proyectos no suelen fracasar porque falte esfuerzo. Lo hacen porque nadie fue capaz de anticipar cómo afectaría una decisión al resto del proyecto. Ahí es donde PERT marca la diferencia: te obliga a pensar antes de actuar.
Planificar no consiste en adivinar el futuro. Consiste en entender qué decisiones de hoy pueden cambiar el resultado de mañana.
Esa es la filosofía sobre la que construí AXIA. La productividad no consiste en reaccionar constantemente, sino en disponer de un sistema que te permita mantener la dirección incluso cuando aparecen cambios e incertidumbre.
Porque los mejores resultados nunca nacen de la improvisación. Nacen de construir un sistema que te ayude a tomar mejores decisiones cada día.

Muy interesante el enfoque de PERT para proyectos en los que existen muchas tareas relacionadas entre sí. Tener en cuenta distintos escenarios de duración resulta especialmente útil cuando un pequeño retraso puede terminar afectando a varias fases posteriores. Además de visualizar las dependencias, poder identificar las actividades críticas permite concentrar mejor los recursos y anticipar posibles desviaciones antes de que terminen afectando al calendario general del proyecto.
